Przy inwestycji budowlanej dokumentacja nie jest dodatkiem do formalności, tylko narzędziem, które ma pokazać, że obiekt da się zrealizować zgodnie z przepisami, warunkami działki i zasadami bezpieczeństwa. Najwięcej problemów zwykle nie wynika z samej koncepcji domu czy obiektu, ale z niespójnych rysunków, brakujących uzgodnień, złej ścieżki administracyjnej albo niedopilnowanych załączników. Poniżej rozkładam ten temat na części: co musi się znaleźć w komplecie, kiedy wystarczy prostsza procedura i gdzie najłatwiej o kosztowną poprawkę.
Najważniejsze rzeczy, które warto wiedzieć na start
- Dokumentacja projektowa w budownictwie dzieli się dziś na trzy główne części: zagospodarowanie działki, część architektoniczno-budowlaną i techniczną.
- Do pozwolenia na budowę zwykle składa się przede wszystkim część zagospodarowania i architektoniczno-budowlaną, a techniczna jest dopinana osobno.
- Przy części inwestycji wystarczy zgłoszenie z projektem, ale urząd ma wtedy 21 dni na wniesienie sprzeciwu.
- W klasycznej procedurze pozwolenia organ ma co do zasady 65 dni na załatwienie sprawy, choć braki formalne mogą ten czas wydłużyć.
- W 2026 roku szczególnie pilnuje się spójności rysunków, dokładności wymiarów i zgodności z lokalnymi ustaleniami planistycznymi.
- Najdroższe w poprawkach są zwykle nie wielkie błędy konstrukcyjne, tylko rozbieżności między opisem, rysunkiem i załącznikami.
Po co ta dokumentacja jest potrzebna i kiedy bez niej nie ruszysz
W praktyce dokumentacja projektowa pokazuje, że zamierzenie spełnia wymagania prawa budowlanego, warunki techniczne, przepisy przeciwpożarowe, zasady dostępności i lokalne ustalenia planistyczne. To właśnie na tym etapie weryfikuje się, czy budynek będzie dało się legalnie posadowić na działce, jak będzie do niej dojeżdżał, jak odprowadzi wodę, gdzie poprowadzi instalacje i czy nie wejdzie w konflikt z otoczeniem.
Ja patrzę na ten etap jak na filtr ryzyka. Jeśli projekt jest dobry, budowa idzie sprawniej, a wykonawca ma punkt odniesienia. Jeśli jest słaby, problemy wracają później: przy wytyczaniu budynku, w trakcie robót albo przy odbiorze. Właśnie dlatego w prawie budowlanym nie chodzi tylko o „ładny rysunek”, ale o dokument, który przekłada pomysł inwestora na rozwiązanie zgodne z przepisami.
Warto też pamiętać, że nie każda inwestycja idzie tą samą drogą. Część robót wymaga pełnej procedury z pozwoleniem, część da się prowadzić na zgłoszenie, a dla najprostszych prac ustawodawca przewidział jeszcze prostsze wyjątki. Kiedy już wiadomo, po co ta dokumentacja istnieje, łatwiej zrozumieć, co dokładnie powinno znaleźć się w komplecie.
Z czego składa się komplet i co weryfikuje urząd
Obecnie dokumentacja jest podzielona na trzy podstawowe części. W praktyce najważniejsze jest to, żeby każda z nich mówiła tym samym językiem: opis, rysunek i dane liczbowe muszą się zgadzać. W wersji papierowej przygotowuje się ją zwykle w kilku egzemplarzach, a elektronicznie jako zestaw plików PDF. GUNB zwraca uwagę, że liczy się nie tylko treść, ale też czytelność, numeracja i forma przekazania materiału.
| Element | Co obejmuje | Po co jest | Na co uważać |
|---|---|---|---|

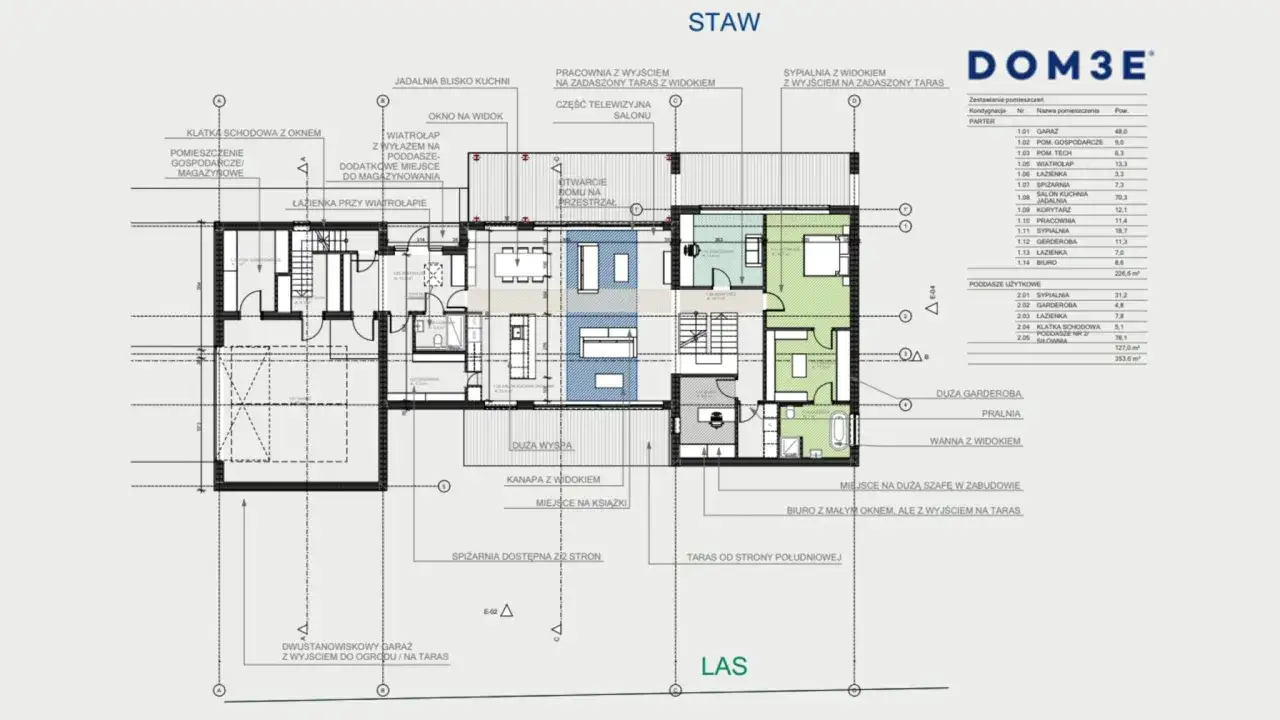

| Projekt zagospodarowania działki lub terenu | Usytuowanie obiektów, granice, dostęp do drogi, komunikację wewnętrzną, uzbrojenie terenu, zieleń, obszar oddziaływania | Pokazuje, czy inwestycja da się bezpiecznie i zgodnie z prawem wpasować w działkę | Najczęstsze błędy to zła mapa, nieaktualne granice, kolizje z sieciami i niedopilnowane odległości |
| Część architektoniczno-budowlana | Funkcję obiektu, układ przestrzenny, formę, parametry, geotechnikę, ochronę przeciwpożarową, dostępność | Pokazuje, jak obiekt ma działać i czy spełnia wymagania techniczne oraz użytkowe | Tu najłatwiej o rozjazd między opisem a rysunkiem albo pominięcie istotnych parametrów |
| Projekt techniczny | Konstrukcję, obliczenia, schematy statyczne, rozwiązania materiałowe, instalacje i detale wykonawcze | Domyka rozwiązania techniczne i jest podstawą do bezpiecznego prowadzenia robót | Musi być spójny z dwiema wcześniejszymi częściami, ale może być sporządzony w innej postaci |
| Załączniki | Opinie, uzgodnienia, pozwolenia, oświadczenia i inne dokumenty wymagane przepisami | Potwierdzają, że projekt przeszedł wszystkie potrzebne „bramki” formalne | Brak jednego załącznika potrafi zatrzymać cały wniosek |
W 2026 roku warto zwrócić uwagę na dokładność rysunków: dla części zagospodarowania działki wymagane są odległości z dokładnością do 0,01 m, a pełne wartości wymiarowe zapisuje się do jednego miejsca po przecinku. To drobiazg tylko z pozoru, bo właśnie na takich detalach często wychodzą poprawki. Z kolei dla budynków użyteczności publicznej i wielorodzinnych trzeba pamiętać o pełniejszym opisie dostępności dla osób z niepełnosprawnościami.
Skoro wiadomo już, z czego składa się komplet, czas rozróżnić ścieżkę administracyjną, bo to ona decyduje, ile formalności naprawdę czeka inwestora.
Kiedy wystarczy zgłoszenie, a kiedy trzeba iść po pozwolenie
Z punktu widzenia inwestora to jedna z ważniejszych decyzji. Co do zasady roboty budowlane wymagają pozwolenia na budowę, ale Prawo budowlane przewiduje wyjątki. Dla części inwestycji wystarczy zgłoszenie, a dla najprostszych robót nie potrzeba ani pozwolenia, ani zgłoszenia. Jeśli mam powiedzieć to wprost: najpierw trzeba ustalić tryb, dopiero potem kompletować papiery.
| Tryb | Kiedy ma sens | Co zwykle składasz | Termin |
|---|---|---|---|
| Pozwolenie na budowę | Przy większości bardziej złożonych inwestycji i wtedy, gdy przepisy nie przewidują uproszczenia | Zagospodarowanie działki lub terenu, część architektoniczno-budowlana, oświadczenie o prawie do dysponowania nieruchomością, decyzja WZ, jeśli jest wymagana, oraz inne dokumenty odrębne | Organ ma co do zasady 65 dni na załatwienie sprawy |
| Zgłoszenie z projektem | Przy inwestycjach, dla których ustawa dopuszcza prostszą procedurę, w tym przy części domów jednorodzinnych | Zagospodarowanie działki lub terenu oraz część architektoniczno-budowlana, plus wymagane uzgodnienia i oświadczenia | Jeśli urząd nie wniesie sprzeciwu w ciągu 21 dni, można zaczynać prace |
| Bez formalności | Przy wybranych drobnych robotach i obiektach wymienionych w przepisach | Brak standardowej dokumentacji urzędowej, ale nadal trzeba trzymać się przepisów technicznych | Termin administracyjny nie występuje |
Dobrym przykładem jest część wolno stojących domów jednorodzinnych, w tym także obiekty do 70 m2 powierzchni zabudowy, jeśli spełniają warunki ustawowe i obszar oddziaływania mieści się na działce inwestora. To nie jest jednak automatyczna ścieżka „dla każdego małego domu”. Zawsze liczą się lokalizacja, przeznaczenie i konkretne parametry działki.
Jeśli masz wątpliwość, lepiej nie zgadywać. W praktyce organ administracji architektoniczno-budowlanej od razu wskaże, czy właściwe będzie pozwolenie, zgłoszenie czy jeszcze prostszy tryb. Gdy wybór procedury jest jasny, największą różnicę robi jakość przygotowania materiałów, a nie sam formularz.

Jak przygotować materiały, żeby nie wracały do poprawki
Ja zawsze zaczynam od trzech rzeczy: lokalnych ustaleń, mapy i spójności danych. Jeśli działka ma plan miejscowy, trzeba go czytać razem z projektem. Jeśli planu nie ma, punktem odniesienia staje się decyzja o warunkach zabudowy. Dopiero potem ustala się układ budynku, odległości, dostęp do drogi i przyłącza.
- Sprawdź podstawę planistyczną - MPZP, a przy jego braku decyzję WZ. To one narzucają część ograniczeń, które potem muszą znaleźć się w dokumentacji.
- Zamów aktualną mapę do celów projektowych - bez niej rysunek zagospodarowania szybko staje się ryzykowny, zwłaszcza przy przyłączach i granicach działki.
- Ustal warunki gruntowe - opinia geotechniczna i sposób posadowienia są ważne nie tylko przy trudnym terenie, ale też przy zwykłym domu, jeśli grunt budzi choćby cień wątpliwości.
- Rozpisz branże od początku - konstrukcja, instalacje, przeciwpożarówka, odwodnienie, dostępność. Im później wchodzą do projektu, tym droższe są korekty.
- Dopilnuj numeracji, skali i podpisów - rysunek może być świetny merytorycznie, a i tak wrócić do uzupełnienia przez drobny błąd formalny.
- Zadbaj o wersję elektroniczną - dziś coraz częściej składa się pliki PDF, a przez e-Budownictwo da się obsłużyć znaczną część procedury bez papieru.
MRiT w 2026 roku doprecyzowało również kilka praktycznych detali: dokładność zapisu wymiarów na rysunkach, wymagania związane z ochroną ludności oraz zakres informacji o dostępności. To nie są zmiany, które zmieniają całą logikę procedury, ale bardzo pomagają ograniczyć liczbę błędów. Z mojego punktu widzenia to właśnie takie doprecyzowania najlepiej porządkują pracę projektanta.
Nawet dobrze przygotowane opracowanie może jednak utknąć na drobnych błędach, które da się wyłapać jeszcze przed złożeniem wniosku.
Najczęstsze błędy, które wydłużają całą procedurę
Najbardziej kosztowne nie są spektakularne pomyłki, tylko małe niespójności. Urząd nie szuka problemów na siłę, ale jeśli opis mówi jedno, rysunek drugie, a załącznik trzecie, sprawa prawie zawsze wraca do uzupełnienia. W praktyce opóźnienie wynika wtedy nie z prawa, lecz z chaotycznego przygotowania materiałów.
- Rozbieżne powierzchnie między opisem a rysunkiem - klasyka, która od razu podważa wiarygodność całego zestawu.
- Stara mapa albo mapa, która nie odzwierciedla aktualnego stanu działki - szczególnie ryzykowna przy nowych podziałach lub przyłączach.
- Brak obszaru oddziaływania albo jego opis „na skróty” - a to właśnie on decyduje, czy obiekt nie wychodzi poza własną działkę.
- Pominięte uzgodnienia branżowe - droga, konserwator, ppoż., środowisko, a w niektórych przypadkach także inne decyzje odrębne.
- Źle opisany stan istniejący przy przebudowie, rozbudowie lub nadbudowie - trzeba wyraźnie odróżnić to, co już stoi, od tego, co jest projektowane.
- Brak czytelności rysunków - zbyt mała skala, nieczytelne oznaczenia, brak legendy albo niejednoznaczne opisy.
- Za mało uwagi do bezpieczeństwa pożarowego i dostępności - to często wraca jako korekta dopiero wtedy, gdy dokumentacja jest prawie gotowa.
W rozbudowach i przebudowach warto pamiętać o jeszcze jednej rzeczy: część rysunkowa musi pokazować stan istniejący w sposób wyróżniony graficznie. To drobiazg, ale bez niego łatwo pomylić to, co trzeba zachować, z tym, co ma zostać zmienione. Po stronie kosztów i terminów też warto mieć trzeźwe oczekiwania, bo to właśnie one często decydują o harmonogramie całej inwestycji.
Ile kosztuje przygotowanie i załatwienie formalności w praktyce
Na koszt dokumentacji nie ma jednej stawki urzędowej, bo zależy on od wielkości obiektu, liczby branż, stopnia skomplikowania i regionu. Przy prostym domu jednorodzinnym komplet opracowań zwykle liczy się w kilku do kilkudziesięciu tysiącach złotych razem z dodatkowymi materiałami, a przy większych obiektach i licznych uzgodnieniach rośnie wyraźnie. Najbardziej zawodne jest zakładanie, że „sam projekt” będzie tani, a wszystko inne jakoś się dopisze później.
| Pozycja | Typowy koszt albo termin | Co warto zapamiętać |
|---|---|---|
| Opłata za pełnomocnictwo | 17 zł | Dotyczy każdego stosunku pełnomocnictwa, jeśli sprawę prowadzi pełnomocnik |
| Opłata skarbowa za pozwolenie | Zależna od rodzaju obiektu, np. 48 zł dla części „innych budynków”, 14 zł dla budynków gospodarczych w gospodarstwie rolnym, 2 143 zł dla wybranych sieci i dróg | Stawka nie jest jedną kwotą dla wszystkich inwestycji |
| Rozpatrzenie pozwolenia | 65 dni | To termin urzędowy, ale może się wydłużyć przez braki formalne lub inne czynności |
| Zgłoszenie z projektem | 21 dni na sprzeciw | Brak sprzeciwu oznacza możliwość rozpoczęcia robót po upływie terminu |
| Ważność decyzji o pozwoleniu | 3 lata | Jeśli budowa nie ruszy w tym czasie albo zostanie przerwana na dłużej niż 3 lata, decyzja wygasa |
Jeśli inwestujesz w dom lub mały obiekt usługowy, najrozsądniej patrzeć na cały pakiet kosztów razem: dokumentacja, mapy, badania gruntu, uzgodnienia, opłaty urzędowe i ewentualny projekt branżowy. Na papierze można oszczędzić na jednym elemencie, ale później zapłacić za poprawki, przestoje albo zmianę koncepcji. Z tego powodu ja wolę traktować dokumentację jako koszt, który ma chronić budżet budowy, a nie tylko go obciążać.
Na finiszu sprawdzam trzy rzeczy, które najczęściej decydują o spokojnym starcie budowy
Przed złożeniem kompletu zawsze robię krótką kontrolę jakości. Pierwsza rzecz to zgodność danych: powierzchnie, odległości, wysokości, liczba kondygnacji, opis funkcji i parametry działki muszą się zgadzać w całej dokumentacji. Druga rzecz to formalności: podpisy, uprawnienia, załączniki, numeracja stron i właściwa postać plików albo egzemplarzy papierowych. Trzecia rzecz to logika inwestycji - czy to, co projekt przewiduje, rzeczywiście da się wykonać na tej działce bez walki z przepisami.
- Jeśli korzystasz z gotowego projektu, sprawdź adaptację do działki, a nie tylko wygląd domu.
- Jeśli teren jest trudny, nie odkładaj geotechniki na później.
- Jeśli inwestycja zahacza o ochronę przeciwpożarową, dostępność albo ochronę konserwatorską, włącz odpowiednich specjalistów od razu.
