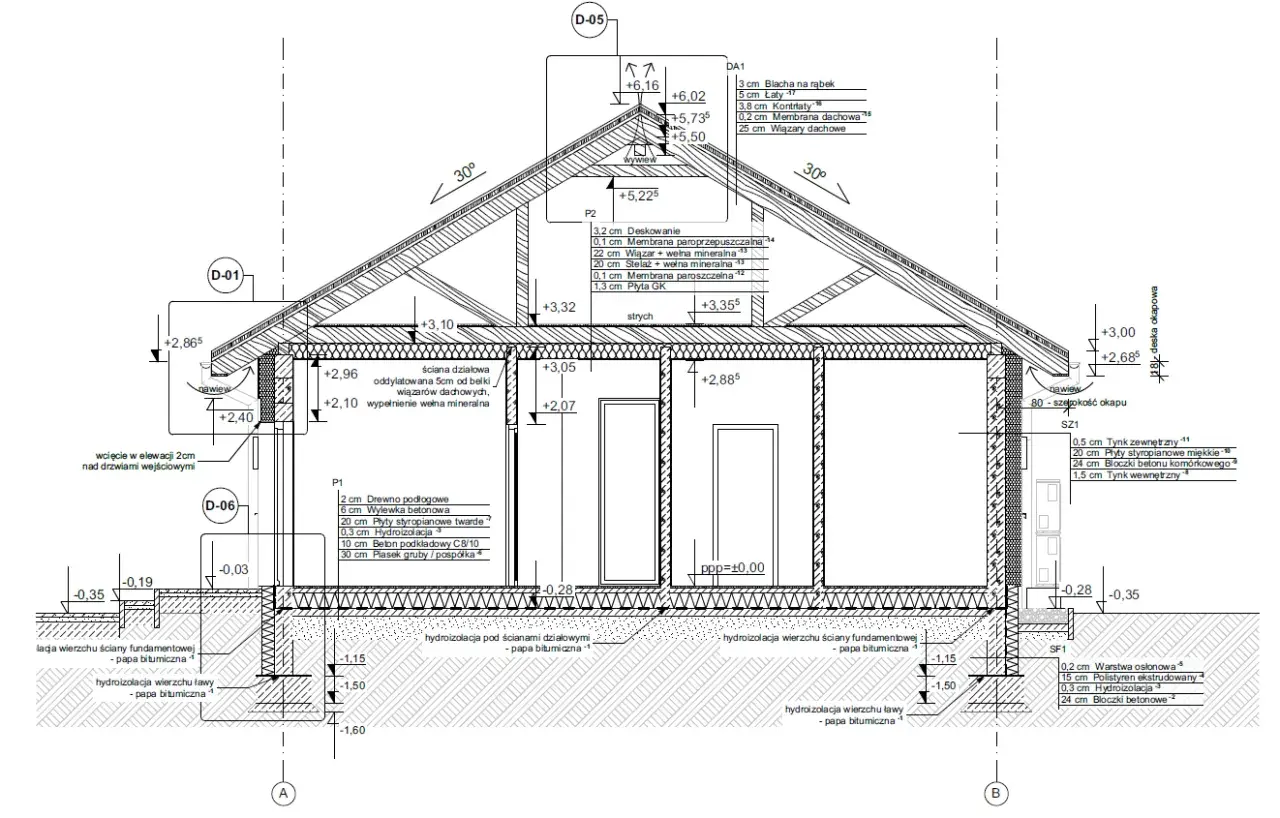

Ta dokumentacja decyduje o tym, czy inwestycja ma spójny pomysł architektoniczny, czy tylko poprawnie narysowaną bryłę na papierze. Wyjaśniam, czym jest projekt architektoniczno-budowlany, co powinien zawierać, kiedy trafia do urzędu i jak odróżnić go od pozostałych części projektu budowlanego. Dorzucam też praktyczne wskazówki, bo w budownictwie najwięcej problemów robią nie wielkie hasła, tylko brak jednego rysunku, opisu albo uzgodnienia.
Najważniejsze informacje o dokumentacji, które warto mieć pod ręką
- To część projektu budowlanego, która opisuje funkcję, formę, podstawowe parametry i sposób użytkowania obiektu.
- Po zmianach przepisów organ zatwierdza ją razem z projektem zagospodarowania działki lub terenu, a projekt techniczny dochodzi później.
- W praktyce musi być zgodna z planem miejscowym albo decyzją o warunkach zabudowy i z innymi wymaganiami formalnymi.
- Przy pozwoleniu na budowę składa się ją z pozostałą dokumentacją, zwykle w 3 egzemplarzach papierowych albo elektronicznie.
- Najczęstsze błędy to brak spójności z innymi częściami projektu, niepełne opisy i pominięcie warunków geotechnicznych.
Dlaczego ta część projektu ma osobne znaczenie
W polskim prawie budowlanym projekt budowlany nie jest już jednym zwartym plikiem opisującym wszystko naraz. Ministerstwo Rozwoju i Technologii wyjaśnia, że po podziale dokumentacji organ zatwierdza najpierw projekt zagospodarowania działki lub terenu razem z częścią architektoniczno-budowlaną, a projekt techniczny trafia do dalszego etapu. To rozwiązanie nie jest tylko formalnością. Ma oddzielić to, co urząd musi sprawdzić przed decyzją, od szczegółów wykonawczych, które są ważne na budowie, ale nie zawsze muszą trafiać do tej samej ścieżki administracyjnej.
Ja zwykle patrzę na tę część projektu jak na filtr. Ma odpowiedzieć na pytanie, czy obiekt da się legalnie i sensownie zbudować w danym miejscu, w tej konkretnej formie i przy tych parametrach. Dlatego nie chodzi tu o wszystkie detale konstrukcyjne, tylko o to, co określa charakter inwestycji: bryłę, funkcję, skalę i podstawowe rozwiązania, które później muszą się obronić także w praktyce. Skoro wiadomo już, po co ta część istnieje, przejdźmy do tego, co dokładnie powinno się w niej znaleźć.

Co powinno się w niej znaleźć
Zakres tej dokumentacji nie jest przypadkowy. Musi być dostosowany do rodzaju obiektu, stopnia skomplikowania robót i warunków wynikających z przepisów oraz decyzji planistycznych. W praktyce najwięcej pytań budzą właśnie te elementy:
- układ przestrzenny i forma architektoniczna obiektu, czyli bryła, wysokość, dach, elewacje, proporcje i to, jak budynek wpisuje się w działkę;
- wygląd zewnętrzny, w tym charakterystyczne materiały wykończeniowe i kolorystyka elewacji, jeśli są istotne dla projektu;
- zamierzony sposób użytkowania, na przykład dom jednorodzinny, budynek usługowy, lokal mieszkalny albo obiekt z wydzielonymi lokalami;
- charakterystyczne parametry techniczne, takie jak powierzchnia, wysokość, kubatura, liczba kondygnacji czy podstawowe dane, które opisują skalę obiektu;
- opinia geotechniczna oraz informacja o sposobie posadowienia obiektu, czyli sposób oparcia budynku na gruncie;
- dostosowanie do warunków prawnych i planistycznych, czyli zgodność z planem miejscowym, decyzją WZ albo innymi wymaganymi uzgodnieniami.
Najważniejsze jest to, że ten dokument nie może być ogólny. Jeżeli projekt dotyczy domu na słabszym gruncie, skarpie albo działce z trudnymi warunkami wodnymi, część geotechniczna przestaje być dodatkiem i staje się realnym zabezpieczeniem inwestycji. Przy prostym domu na stabilnym gruncie będzie krótsza, ale nadal musi być logiczna i zgodna z rzeczywistością. To prowadzi wprost do pytania, czego ta część nie obejmuje i gdzie kończy się jej zakres.
Czym różni się od projektu technicznego
Tu najłatwiej o zamieszanie, bo obie części brzmią podobnie, a w praktyce odpowiadają na inne pytania. Część architektoniczno-budowlana pokazuje co i w jakiej formie ma powstać, a projekt techniczny wyjaśnia jak to bezpiecznie wykonać. Różnica nie jest kosmetyczna, tylko funkcjonalna.
| Zakres | Część architektoniczno-budowlana | Projekt techniczny |
|---|---|---|
| Cel | Opisuje funkcję, formę, podstawowe parametry i sposób użytkowania obiektu | Rozwija rozwiązania konstrukcyjne, instalacyjne i wykonawcze |
| Poziom szczegółowości | Ogólny, ale wystarczający do oceny zgodności inwestycji z przepisami | Znacznie bardziej szczegółowy, potrzebny na etapie realizacji |
| Relacja do urzędu | Trafia do zatwierdzenia wraz z projektem zagospodarowania działki lub terenu | Przygotowuje się osobno i przedstawia na późniejszym etapie |
| Najważniejszy efekt | Urząd widzi, czy zamysł inwestycyjny mieści się w ramach prawa | Wykonawca dostaje podstawę do bezpiecznego i zgodnego z projektem wykonania robót |
W praktyce ten podział chroni inwestora przed dwoma skrajnościami: z jednej strony przed zbyt wczesnym wpychaniem do urzędu wszystkich detali wykonawczych, z drugiej przed składaniem dokumentacji tak ogólnej, że nie da się na niej oprzeć dalszych prac. Jeśli dokumentacja ma być użyteczna, obie części muszą się nawzajem uzupełniać, a nie powielać. Następny krok to pytanie, kiedy w ogóle trzeba ją złożyć do urzędu.
Kiedy trzeba ją złożyć do urzędu
Najprostsza odpowiedź brzmi: wtedy, gdy inwestycja wymaga pozwolenia na budowę albo gdy korzystasz ze zgłoszenia z projektem. GUNB przypomina, że do wniosku o pozwolenie na budowę dołącza się projekt zagospodarowania działki lub terenu oraz część architektoniczno-budowlaną w postaci papierowej w 3 egzemplarzach albo elektronicznej. To samo rozróżnienie pojawia się także w uproszczonych trybach, więc sam fakt, że procedura jest prostsza, nie oznacza braku dokumentacji.| Tryb inwestycji | Co zwykle składasz | Co to oznacza w praktyce |
|---|---|---|
| Pozwolenie na budowę | Projekt zagospodarowania działki lub terenu oraz część architektoniczno-budowlaną | Urząd ocenia zgodność inwestycji z prawem przed wydaniem decyzji |
| Zgłoszenie z projektem | Te same podstawowe elementy dokumentacji, ale w uproszczonej procedurze | Można szybciej zacząć, o ile urząd nie wniesie sprzeciwu |
| Roboty bez formalności | Zależnie od zakresu może nie być wymagany projekt budowlany | To wyjątek, a nie reguła, więc zawsze trzeba sprawdzić podstawę prawną |
Warto też pamiętać o czasie. Przy zgłoszeniu roboty można rozpocząć, jeśli w terminie 21 dni od doręczenia zgłoszenia urząd nie wniesie sprzeciwu, o ile nie zachodzą szczególne wyjątki. Z kolei decyzja o pozwoleniu na budowę co do zasady wygasa po 3 latach, jeżeli budowa nie ruszyła albo została przerwana na dłużej niż 3 lata. To są liczby, które naprawdę mają znaczenie w planowaniu harmonogramu. Skoro wiadomo już, kiedy dokument trzeba złożyć, warto przyjrzeć się temu, kto za jego jakość odpowiada.
Kto za nią odpowiada i co sprawdzam przed podpisem
Za opracowanie odpowiada projektant, często wspierany przez branżystów. To on koordynuje całość tak, żeby część architektoniczno-budowlana była zgodna z przepisami, warunkami zabudowy, ustaleniami planu miejscowego i zasadami wiedzy technicznej. W praktyce nie wystarczy, że rysunek wygląda dobrze. Liczy się to, czy da się go obronić formalnie i później zrealizować bez kosztownych korekt.
Ja przy takim materiale zawsze sprawdzam kilka punktów, zanim uznam go za gotowy do drogi urzędowej:
- czy funkcja obiektu jest opisana jednoznacznie i bez sprzeczności z rysunkami;
- czy bryła, wysokość, dach i proporcje zgadzają się z zapisami planu miejscowego albo decyzji WZ;
- czy parametry techniczne są spójne między opisem a rysunkami;
- czy opinia geotechniczna i sposób posadowienia mają sens dla realnych warunków działki;
- czy dokumentację podpisały osoby z właściwymi uprawnieniami;
- czy nie pomieszano elementów tej części z detalami, które powinny zostać przeniesione do projektu technicznego.
W budownictwie najwięcej kłopotów robi nie brak wielkich założeń, ale rozjazd między opisem a rysunkiem. Jeden zapis o liczbie lokali, inna wysokość w opisie, inny dach na rzucie i urzędowa prośba o wyjaśnienie jest gotowa. To właśnie dlatego na etapie podpisu trzeba patrzeć na spójność, a nie tylko na estetykę plansz. Następna sekcja pokazuje błędy, które najczęściej zatrzymują całą procedurę.
Najczęstsze błędy, które wydłużają procedurę
W teorii projekt powinien być kompletny. W praktyce inwestorzy i projektanci najczęściej potykają się o kilka powtarzalnych rzeczy:
- brak zgodności z planem miejscowym albo WZ - najczęściej chodzi o wysokość, geometrię dachu, linię zabudowy lub funkcję obiektu;
- zbyt ogólny opis - urząd nie powinien zgadywać, co inwestor miał na myśli;
- mieszanie poziomów szczegółowości - część dokumentacji jest zbyt techniczna albo przeciwnie, zbyt ogólna;
- pominięcie geotechniki - szczególnie ryzykowne przy trudniejszych gruntach i nietypowym posadowieniu;
- niespójność między opisem a rysunkami - klasyczny powód wezwań do uzupełnienia;
- błędy formalne - zły komplet egzemplarzy, brak podpisów, nieaktualne dane projektantów albo nieprawidłowy format plików;
- brak uwzględnienia przyszłej realizacji - projekt wygląda dobrze na papierze, ale później komplikuje wykonanie dachu, elewacji lub instalacji.
To są drobiazgi tylko z pozoru. Każdy z nich może oznaczać poprawki, kolejne uzgodnienia i przesunięcie terminu rozpoczęcia robót. Właśnie dlatego lepiej wyłapać je przed złożeniem dokumentów niż tłumaczyć się z nich po wezwaniu z urzędu. Zostało jeszcze jedno praktyczne pytanie: co dopiąć przed startem budowy, żeby dokumentacja naprawdę pracowała na inwestycję.
Co dopiąć przed startem budowy, żeby uniknąć poprawek
Jeżeli mam wskazać jedną rzecz, która najbardziej opłaca się inwestorowi, to jest nią spokojne sprawdzenie spójności całej dokumentacji jeszcze przed złożeniem. Przy domu jednorodzinnym patrzyłbym szczególnie na bryłę, dach, usytuowanie na działce i fundamenty, bo to właśnie tam najczęściej wychodzą później kosztowne korekty. Jeśli projekt przewiduje choćby prosty detal z drewna, taras, lekką elewację albo nietypowy okap, te elementy też muszą być dopięte na poziomie architektoniczno-budowlanym, a nie dopiero na etapie wykonawczym.
Przydatny jest też prosty test praktyczny: czy po wyjęciu opisu i rysunków projekt nadal tworzy logiczny obraz inwestycji? Jeśli nie, dokumentacja jest zbyt rozproszona. Jeśli tak, to zwykle znaczy, że architektura, formalności i przyszłe wykonanie zostały połączone w jeden sensowny plan. I to właśnie jest moment, w którym projekt naprawdę zaczyna pomagać, zamiast tylko spełniać wymogi urzędowe. Dobrze przygotowana dokumentacja skraca nie tylko drogę do decyzji, ale też liczbę nerwowych poprawek na budowie.
