Przydomowa oczyszczalnia ma sens wtedy, gdy działka, grunt i formalności układają się w jedną całość. W praktyce warunki budowy oczyszczalni przydomowej zależą od trzech rzeczy: przepisów budowlanych, wymogów wodnych i tego, czy na posesji da się zachować bezpieczne odległości oraz prawidłowy odbiór ścieków. Poniżej rozbieram temat na konkretne kroki, żeby łatwo ocenić, czy taka inwestycja ma u Ciebie sens i jak przejść przez nią bez kosztownych pomyłek.
Najważniejsze zasady, które decydują o powodzeniu inwestycji
- Oczyszczalnia do 7,5 m3/d zwykle wchodzi w tryb zgłoszenia, bez klasycznego pozwolenia na budowę.
- Ścieki do 5 m3/d w ramach zwykłego korzystania z wód nie wymagają pozwolenia wodnoprawnego, ale urządzenia rozsączające często trzeba zgłosić.
- Decyzja o warunkach zabudowy nie jest wymagana dla oczyszczalni do 5 m3/d i urządzeń wprowadzających ścieki do ziemi.
- Najważniejsze odległości dotyczą studni, przewodu rozsączającego i elementów wentylacyjnych instalacji.
- Powierzchniowe rozprowadzanie oczyszczonych ścieków po działce nie jest dobrym ani bezpiecznym rozwiązaniem.
- Dobór technologii powinien wynikać z gruntu, poziomu wód gruntowych i miejsca na działce, a nie tylko z cennika.

Jakie przepisy naprawdę decydują o inwestycji
Na taką inwestycję patrzę w trzech warstwach. Po pierwsze, prawo budowlane rozstrzyga, czy wystarczy zgłoszenie. Po drugie, prawo wodne mówi, w jaki sposób wolno odprowadzić oczyszczone ścieki. Po trzecie, warunki techniczne pilnują odległości i bezpieczeństwa sanitarnego. Do tego dochodzi miejscowy plan zagospodarowania przestrzennego, a w jego braku czasem także decyzja o warunkach zabudowy, choć przy małych instalacjach przepisy zwalniają z tego obowiązku w określonym zakresie.
- Prawo budowlane - budowa lub przebudowa przydomowej oczyszczalni o wydajności do 7,5 m3/d zwykle wymaga zgłoszenia, a nie pozwolenia.
- Prawo wodne - gdy ścieki mają trafić do ziemi, liczy się limit 5 m3/d; urządzenia rozsączające zwykle wymagają zgłoszenia wodnoprawnego, a zrzut do wód lub rowu wymaga pozwolenia.
- Warunki techniczne - określają odległości, sposób usytuowania i podstawowe wymogi sanitarne.
- Plan miejscowy i ewentualna WZ - sprawdzasz je zanim kupisz urządzenie, bo lokalizacja na papierze potrafi zamknąć temat już na starcie.
W praktyce budowa po zgłoszeniu rusza po 21 dniach, jeśli urząd nie wniesie sprzeciwu. Z kolei eksploatację instalacji o przepustowości do 5 m3/d zgłasza się oddzielnie, a organ ma zwykle 30 dni na sprzeciw. Kiedy znam już te podstawy, najwięcej ryzyka widzę nie w papierach, ale w samym usytuowaniu urządzeń na działce.

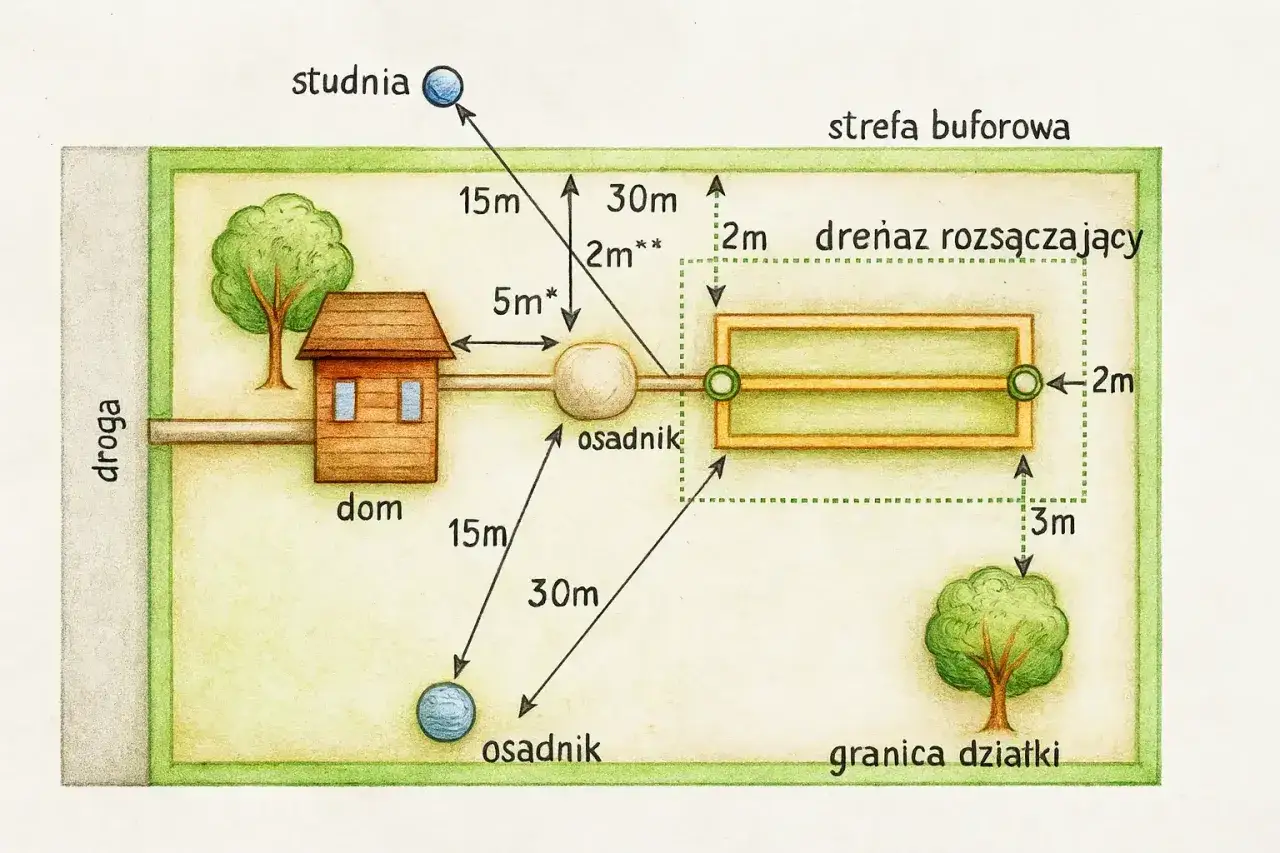

Gdzie można ją postawić i jakich odległości pilnować
Tu liczą się metry, ale też zdrowy rozsądek. Sam projekt techniczny nie wystarczy, jeśli urządzenie wpadnie za blisko studni albo będzie pracowało w miejscu, gdzie grunt i woda gruntowa od początku skazują je na problemy. Ja zawsze zaczynam od sprawdzenia tych punktów, bo poprawki po montażu są droższe niż wcześniejsza korekta projektu.
| Element | Minimalny warunek | Co to oznacza w praktyce |
|---|---|---|
| Studnia kopana | Pas o szerokości co najmniej 1 m wokół obudowy powinien być utwardzony i mieć spadek 2% na zewnątrz | Nie zostawiaj przy niej miękkiego, podmokłego terenu. |
| Studnia dostarczająca wodę pitną | Co najmniej 5 m od granicy działki i 30 m od najbliższego przewodu rozsączającego kanalizacji indywidualnej | To najważniejszy bufor, gdy masz własne ujęcie. |
| Przepływowy osadnik w oczyszczalni | Może być blisko domu, jeśli odpowietrzenie wyprowadzisz co najmniej 0,6 m powyżej górnej krawędzi okien i drzwi | To wyjątek, który ma znaczenie przy zwartej zabudowie. |
| Oczyszczone ścieki | Powinny trafiać pod powierzchnię gruntu | Powierzchniowe rozprowadzanie przez zraszacze nie jest właściwą drogą. |
Jeżeli projekt obejmuje drenaż rozsączający, dokładne odległości od domu, granic, drzew i kabli trzeba już wyznaczyć na mapie sytuacyjnej. Tych wartości nie zgaduję z katalogu, tylko sprawdzam razem z technologią, bo zależą od warunków gruntowo-wodnych i konkretnego systemu. I jeszcze jedna rzecz, o której łatwo zapomnieć: oczyszczona woda ma trafiać do gruntu, a nie na trawnik. Podlewanie działki zraszaczami nie jest bezpiecznym obejściem przepisów.
Położenie urządzeń to pierwszy filtr, ale równie ważny jest sam wybór technologii. I właśnie tutaj najczęściej rozstrzyga się, czy inwestycja będzie wygodna, czy stanie się źródłem ciągłych problemów.
Która technologia sprawdzi się na Twojej działce
Nie każda działka nadaje się do tego samego systemu. Na papierze wiele rozwiązań wygląda podobnie, ale w praktyce grunt, poziom wód gruntowych i miejsce na rozsączenie potrafią całkowicie zmienić ocenę. Jeśli mam jedną zasadę, to brzmi ona tak: nie walczę z gruntem. Lepiej wybrać technologię, która z nim współpracuje, niż potem dopłacać do poprawek.
| Technologia | Kiedy ma sens | Co ją ogranicza | Mój komentarz |
|---|---|---|---|

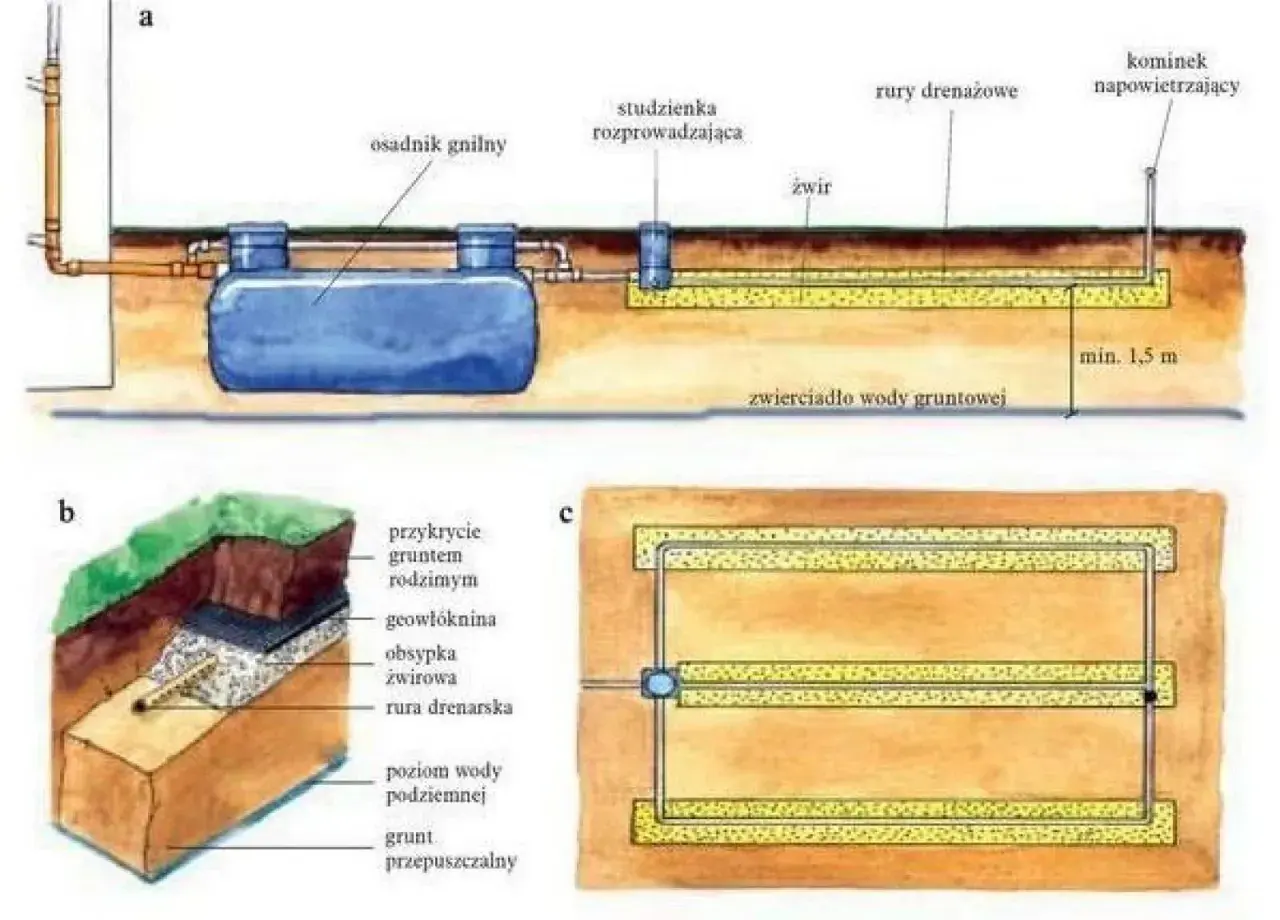

| Drenaż rozsączający | Na gruntach przepuszczalnych, przy niskim poziomie wód gruntowych i większej działce | Słabo znosi glinę, podmakanie i mało miejsca | To zwykle najprostsza logika działania, ale tylko wtedy, gdy grunt naprawdę przyjmuje wodę. |
| Oczyszczalnia biologiczna z napowietrzaniem | Na małych działkach, przy trudnym gruncie i wtedy, gdy potrzebujesz większej przewidywalności działania | Wymaga prądu, serwisu i regularnej obsługi | Często wygrywa tam, gdzie drenaż jest zbyt ryzykowny. |
| Osadnik z studnią chłonną | Gdy grunt lokalnie dobrze chłonie wodę i nie chcesz rozbudowanego drenażu | Wymaga ostrożnej oceny hydrogeologicznej | Sprawdza się tylko wtedy, gdy infiltracja jest realna, a nie założona na papierze. |
| Odprowadzenie do rowu lub wód | Gdy masz techniczny odbiornik i jesteś gotów przejść pełną ścieżkę wodnoprawną | Większa formalność i większa odpowiedzialność projektowa | To rozwiązanie dla działek, które mają jasno określone warunki odbioru ścieków. |
Jeśli grunt jest ciężki albo po roztopach stoi na nim woda, nie próbuję ratować drenażu dłuższymi przewodami. W takich warunkach lepiej od razu zmienić technologię niż po pierwszym intensywnym deszczu odkryć, że system pracuje na granicy wydolności. Gdy technologia jest już wybrana, wchodzi najmniej widowiskowa część inwestycji, ale właśnie ona decyduje, czy wszystko ruszy bez opóźnień.
Jak przejść formalności bez potknięć
Formalności są nudne tylko do momentu, w którym ich brakuje. Ja układam je zawsze w tej samej kolejności, bo to skraca drogę i ogranicza liczbę wizyt w urzędzie.
- Sprawdzam plan miejscowy albo warunki zabudowy. Chodzi o to, czy na działce w ogóle wolno lokować taki układ i czy nie ma dodatkowych ograniczeń związanych z terenem zalewowym albo strefą ochronną.
- Wybieram technologię i sposób odprowadzenia ścieków. To jest moment, w którym decyduje grunt, a nie katalog producenta.
- Składam zgłoszenie budowy, jeśli instalacja mieści się do 7,5 m3/d. Po 21 dniach bez sprzeciwu można zaczynać roboty.
- Załatwiam formalności wodnoprawne, jeśli są potrzebne. Przy wprowadzaniu ścieków do ziemi często wystarcza zgłoszenie wodnoprawne dla urządzenia, ale zrzut do wód lub do rowu wymaga pozwolenia wodnoprawnego.
- Po uruchomieniu zgłaszam eksploatację instalacji do 5 m3/d. To osobny obowiązek, który trzeba odróżnić od zgłoszenia budowy.
- Porządkuję dokumenty eksploatacyjne. Trzymam umowę na wywóz osadu, rachunki i wszystko, co potwierdza prawidłowe użytkowanie systemu.
Do zgłoszenia budowy nie podchodzę jak do formalności „na szybko”. Potrzebny jest czytelny plan sytuacyjny, opis technologii i dokumenty, które pokazują, że instalacja mieści się w warunkach działki. W praktyce największe opóźnienia powstają nie w urzędzie, tylko wtedy, gdy inwestor składa dokumenty do rozwiązania, którego działka i tak nie udźwignie.
Najczęstsze błędy, które podnoszą koszt albo blokują inwestycję
- Założenie, że każdy grunt przyjmie drenaż. Na glinie lub przy wysokiej wodzie gruntowej taki układ zwykle kończy się słabym odpływem i problemami z zapachami.
- Mylenie limitów 5 m3/d i 7,5 m3/d. Jeden limit dotyczy zwykłego korzystania z wód, drugi procedury budowlanej. To nie są te same formalności.
- Zbyt mały dystans od studni. Jeśli dom ma własne ujęcie wody, margines bezpieczeństwa nie jest miejscem na oszczędność metrów.
- Wciskanie instalacji w ciasny narożnik działki. Oczyszczalnia potrzebuje nie tylko miejsca na zbiornik, ale też na serwis, przewody i przyszłe prace ziemne.
- Planowanie „podlewania” oczyszczoną wodą. To nie jest sensowny sposób zagospodarowania ścieków w ramach zwykłego korzystania z wód.
- Brak planu na osad i serwis. Nawet dobra oczyszczalnia wymaga obsługi, a brak umów i rachunków potrafi wyjść w czasie kontroli.
Najczęściej widzę dwa błędy, które robią największą różnicę: brak badania gruntu i traktowanie oczyszczalni jak urządzenia „bezobsługowego”. To drugie hasło marketingowo brzmi dobrze, ale praktyka jest mniej wygodna. Żeby nie poprawiać wszystkiego po montażu, przed podpisaniem umowy patrzę już na samą organizację prac i odpowiedzialność wykonawcy.
Co sprawdzam przed podpisaniem umowy z wykonawcą
- Czy w umowie jest wpisana konkretna technologia, a nie tylko ogólne hasło „oczyszczalnia biologiczna” lub „drenaż”.
- Czy wykonawca bierze pod uwagę badanie gruntu i poziom wód gruntowych, a nie projektuje „z samego katalogu”.
- Czy dostaję instrukcję eksploatacji, harmonogram serwisu i jasną informację o wywozie osadu.
- Czy projekt uwzględnia dostęp serwisowy i miejsce na późniejsze prace ziemne.
- Czy wiadomo, kto odpowiada za zgodność z przepisami, odległościami i dokumentacją do zgłoszeń.
Dobrze dobrana oczyszczalnia nie zaczyna się od zakupu zbiornika, tylko od uczciwej oceny działki. Jeśli grunt, odległości i formalności są policzone od początku, taka inwestycja działa przewidywalnie i nie zamienia się w serię przeróbek po pierwszym sezonie deszczowym.
