Najpierw plan, potem demolka
- Najpierw ustalam zakres prac: lekkie odświeżenie, remont częściowy albo pełną przebudowę.
- Pomiar kuchni i układ sprzętów zamykam przed zamówieniem mebli.
- Instalacje elektryczne, wodne i gazowe sprawdzam zanim ruszą prace wykończeniowe.
- Kolejność jest prosta: demontaż, instalacje, naprawy, podłogi, ściany, zabudowa i AGD.
- W 2026 roku na prosty lifting wystarcza zwykle kilkanaście tysięcy złotych, a generalny remont kosztuje wielokrotnie więcej.
- Meble na wymiar warto zamawiać z wyprzedzeniem, bo sam termin produkcji często wydłuża całą inwestycję.
Remont kuchni od czego zacząć bez chaosu
Ja zawsze zaczynam od trzech rzeczy: zakresu prac, budżetu i tego, jak kuchnia ma działać na co dzień. To brzmi banalnie, ale właśnie tu najczęściej zapadają decyzje, które potem decydują o komforcie, kosztach i czasie całego remontu. Jeśli na starcie nie rozróżnisz liftingu od przebudowy, bardzo łatwo kupić materiały i sprzęty do wersji, która w ogóle nie odpowiada realnym potrzebom.
| Zakres | Kiedy ma sens | Co zwykle obejmuje | Ryzyko |
|---|---|---|---|
| Odświeżenie | Gdy układ działa, a problemem jest wygląd | Malowanie, wymiana uchwytów, frontów, blatu lub części AGD | Nie rozwiązuje słabej ergonomii i starych instalacji |
| Remont częściowy | Gdy chcesz poprawić funkcjonalność bez pełnej demolki | Nowa podłoga, część płytek, punktowe przeróbki instalacji, nowa zabudowa | Łatwo pominąć element, który potem wymusi poprawki |
| Remont generalny | Gdy zmieniasz układ i chcesz zrobić kuchnię „od zera” | Instalacje, ściany, podłogi, zabudowę, oświetlenie i AGD | Najwyższy koszt i największa zależność od terminów dostaw |
Ja zawsze zostawiam 10-15% rezerwy, bo w kuchni najczęściej wychodzą niespodzianki przy elektryce, wyrównaniu ścian albo przy doborze frontów. Kiedy wiem już, jaki wariant ma sens, dopiero wtedy przechodzę do centymetrów i układu stref. To prowadzi wprost do najważniejszego kroku: pomiaru i rozrysowania kuchni tak, żeby nie kupować projektu „na oko”.

Zacznij od pomiarów i układu, bo to one ustawiają cały projekt
W kuchni układ ma większe znaczenie niż dekoracje. Jeśli strefy pracy są źle ustawione, nawet drogie fronty i piękne płytki nie poprawią codziennego użytkowania. Z mojego doświadczenia najlepiej działa prosta zasada: najpierw rozrysowuję sprzęty i ciągi robocze, a dopiero potem wybieram wygląd zabudowy.
| Układ | Dla jakiej kuchni | Na co uważać |
|---|---|---|
| Jednorzędowy | Wąskie i małe pomieszczenia | Mało blatu roboczego, więc trzeba pilnować kolejności sprzętów |
| L-kształtny | Większość mieszkań | Dobrze wykorzystuje narożnik, ale wymaga sensownego miejsca na strefę przygotowania |
| Dwurzędowy | Prostokątne kuchnie | Przejście między rzędami powinno mieć zwykle co najmniej 90 cm, a wygodniej 100-120 cm |
| U-kształtny | Większe pomieszczenia | Daje dużo blatu, ale nie może blokować wejścia ani otwierania AGD |
| Z wyspą | Otwarta strefa dzienna | Wymaga swobodnych przejść dookoła i sensownego prowadzenia instalacji |

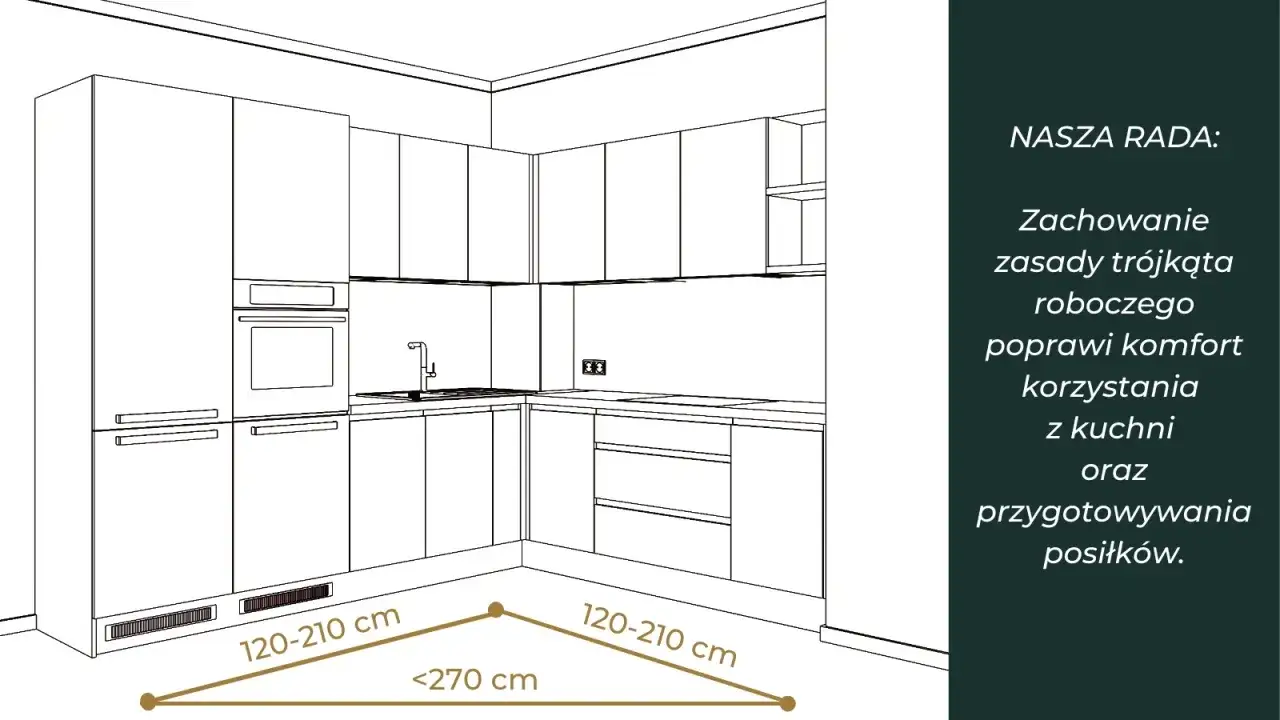

Przed zamówieniem czegokolwiek mierzę nie tylko ściany, ale też wnęki, parapety, grzejniki, wysokość okien, kierunek otwierania drzwi i pozycję pionów. W praktyce dobrze jest zostawić co najmniej 40 cm blatu po jednej stronie zlewu i wygodne miejsce na otwieranie zmywarki oraz piekarnika. Warto też pamiętać o tzw. trójkącie roboczym, czyli układzie lodówka-zlew-płyta: im mniej niepotrzebnych kroków między tymi punktami, tym wygodniej gotować. Skoro układ jest już przemyślany, można bezpiecznie przejść do instalacji.
Sprawdź instalacje, zanim zamówisz zabudowę
To jest etap, na którym najłatwiej oszczędzić albo bezsensownie przepalić pieniądze. Jeśli zostawiasz instalacje w spokoju, remont idzie szybciej i taniej. Jeśli chcesz przenosić zlew, płytę albo dużo gniazd, musisz to ustalić przed zakupem mebli, a nie po fakcie.
| Instalacja | Co sprawdzić | Dlaczego to ważne |
|---|---|---|
| Elektryka | Ile obwodów i punktów zasilania potrzebujesz | Płyta, piekarnik, zmywarka i czajnik nie powinny działać na przypadkowo rozrzuconych gniazdach |
| Woda i odpływ | Czy zlew i zmywarka zostają w tej samej strefie | Przeniesienie przyłączy podnosi koszt i często wydłuża prace |
| Gaz | Czy używasz kuchenki lub płyty gazowej | Zmiany wymagają ostrożności i odpowiedniego wykonania przez fachowca |
| Wentylacja | Gdzie ma pracować okap i czy ma wyrzut powietrza | Bez tego kuchnia szybko łapie zapachy i wilgoć |
| Oświetlenie | Czy przewidziane są osobne punkty nad blatem | Jedna lampa sufitowa zwykle nie wystarcza do pracy przy blacie |
W kuchni lubię planować instalacje z wyprzedzeniem, bo to one decydują o tym, czy później będzie miejsce na sensowne gniazda, podłączenie sprzętów i oświetlenie robocze. Jeśli planujesz przesunąć płytę albo zlew choćby o kilkadziesiąt centymetrów, zrób to przed zamówieniem frontów i blatu. Najdroższe są poprawki wykonywane po skuciu płytek, a nie same decyzje na papierze.
Ułóż kolejność prac, żeby nie poprawiać świeżych powierzchni
W remoncie kuchni kolejność naprawdę ma znaczenie. Ja trzymam się prostej logiki: najpierw wszystko, co brudne i „mokre”, potem wykończenie, a dopiero na końcu montaż i regulacja. Dzięki temu nie niszczysz świeżych powierzchni, nie brudzisz nowych frontów i nie wracasz do już zamkniętych etapów.
- Demontaż i zabezpieczenie pomieszczenia. Wynosisz meble, sprzęty, listwy i wszystko, co przeszkadza, a ciągi komunikacyjne zabezpieczasz folią lub kartonem.
- Prace instalacyjne. Tu wchodzą elektryka, hydraulika, gaz i ewentualne przeróbki wentylacji.
- Naprawy ścian i sufitu. Wyrównujesz ubytki, robisz gładzie, gruntujesz i przygotowujesz pod malowanie lub płytki.
- Podłoga i okładziny. Zwykle najpierw robię podłogę, a potem ściany w strefach wymagających płytek lub innej okładziny.
- Malowanie i wykończenie ścian. To etap, na którym kuchnia zaczyna wyglądać „na gotowo”.
- Montaż mebli, blatu i sprzętów. Dopiero teraz wchodzą szafki, AGD, zlew, bateria i regulacja frontów.
- Oświetlenie, uszczelnienia i detale. Na końcu dopracowuję listwy, silikon, uchwyty i organizację wnętrza szafek.
Najczęstszy błąd, który widzę, to zamówienie zabudowy przed pełnym ustaleniem instalacji i podłogi. Wtedy nawet niewielka zmiana wysokości albo przesunięcie gniazda potrafi zatrzymać cały montaż. Kiedy kolejność jest dobrze rozpisana, remont kuchni staje się zwyczajnym procesem, a nie serią niespodzianek. Następny krok to dobór materiałów, bo właśnie one zdecydują, czy kuchnia będzie tylko ładna, czy naprawdę wygodna.
Materiały wybieraj pod gotowanie i sprzątanie, nie tylko pod katalog
W kuchni nie chodzi wyłącznie o wygląd. Liczy się odporność na wilgoć, temperaturę, detergenty i codzienne ślady użytkowania. Ja zwykle wybieram materiały, które wytrzymają intensywne życie domowe, a dopiero potem patrzę na efekt wizualny. To podejście lepiej sprawdza się w dłuższym czasie niż pogoń za chwilowym efektem „wow”.
| Element | Co zwykle działa | Na co uważać |
|---|---|---|
| Blat | Laminat dobrej jakości, kompakt, konglomerat, drewno sezonowane | Połączenia przy zlewie i odporność na temperaturę |
| Podłoga | Matowy gres albo dobrej klasy winyl | Śliskość, odporność na wodę i stabilność wymiarową |
| Ściana nad blatem | Płytki, szkło, spiek lub zmywalna farba w mniej obciążonych strefach | Fuga i łatwość mycia przy płycie oraz zlewie |
| Fronty | Laminat, fornir lub lakier | Rysy, odciski palców i zachowanie przy intensywnym użytkowaniu |
Jeśli ktoś lubi drewno, to ja zwykle polecam je rozsądnie dozować, a nie wpychać do każdej strefy. Naturalne materiały świetnie ocieplają wnętrze, ale przy zlewie i płycie mają swoje ograniczenia. W kuchni najlepiej działa układ, w którym trwała baza robi swoje, a charakter wprowadzają fronty, uchwyty i dobrze zaprojektowane światło. To z kolei prowadzi do pytania o czas i pieniądze, bo tutaj wiele osób popełnia największy błąd w szacowaniu.
Ile trwa i kosztuje remont kuchni w 2026 roku
W 2026 roku widełki są szerokie, bo ostateczny koszt zależy od metrażu, standardu, regionu i zakresu przeróbek. Na cenę najmocniej wpływają meble, AGD, instalacje i robocizna. Jeśli chcesz mieć realny obraz budżetu, patrz na cały pakiet, a nie tylko na same płytki czy fronty.
| Typ prac | Czas | Orientacyjny koszt | Co obejmuje |
|---|---|---|---|
| Odświeżenie | 1-2 tygodnie | 8-18 tys. zł | Malowanie, drobne naprawy, wymiana części wyposażenia |
| Remont standardowy | 3-5 tygodni | 20-45 tys. zł | Nowa podłoga, część płytek, część instalacji, nowe meble modułowe |
| Remont generalny | 5-8 tygodni prac plus 6-10 tygodni oczekiwania na zabudowę na wymiar | 45-90 tys. zł i więcej | Instalacje, pełne wykończenie, zabudowa na wymiar, lepsze AGD i oświetlenie |
Najwięcej oszczędza zachowanie istniejącego układu wody i gazu, a najwięcej kosztuje przestawianie wszystkiego „bo będzie ładniej”. W praktyce warto też założyć rezerwę co najmniej 10-15% na nieplanowane prace. Jeśli zamawiasz meble na wymiar, zrób to wcześniej niż resztę zakupów, bo sam termin produkcji potrafi zjeść sporą część harmonogramu. Gdy te liczby są już policzone, zostaje ostatnia rzecz: przygotowanie się do startu tak, żeby pierwszy dzień prac nie zamienił się w organizacyjny chaos.
Trzy decyzje przed startem, które oszczędzają najwięcej nerwów
Zanim ekipa wejdzie do mieszkania, dopinam trzy sprawy. Po pierwsze, zamykam listę sprzętów i ich wymiarów, bo bez tego meble i przyłącza zaczynają żyć własnym życiem. Po drugie, ustalam tymczasowe miejsce do gotowania i zmywania, nawet jeśli ma być bardzo skromne. Po trzecie, rozpisuję dostawy materiałów tak, żeby nie blokowały remontu i nie zalegały w przejściach.
- Przygotuj pełną listę sprzętów, zanim zatwierdzisz projekt zabudowy.
- Ustal dokładne punkty zasilania, wody, odpływu i wentylacji.
- Zabezpiecz trasę wynoszenia gruzu i miejsce składowania materiałów.
- Zapewnij sobie minimalne zaplecze: czajnik, jedno gniazdko, dostęp do wody i miejsce na podstawowe naczynia.
Jeśli miałbym wskazać jeden sensowny punkt startowy, nie byłby to wybór płytek, tylko dobry plan układu, instalacji i budżetu. Gdy te trzy elementy są dopięte, remont kuchni staje się zadaniem do poprowadzenia, a nie serią przypadkowych decyzji.
