Najważniejsze rzeczy, które trzeba mieć pod kontrolą przed startem
- Nie zaczynam od stali, tylko od projektu i badań gruntu. Bez danych o podłożu nie da się uczciwie dobrać grubości płyty i jej zbrojenia.
- Liczy się układ, a nie sama ilość prętów. Dolna i górna warstwa, krawędzie oraz strefy pod ścianami nośnymi pracują inaczej.
- Otulina zwykle ma 4-5 cm. Zbyt mała przyspiesza korozję i sprzyja rysom.
- W typowym domu jednorodzinnym spotyka się beton C20/25 lub C25/30 i stal B500B/B500SP. Konkret zawsze wynika z obliczeń, nie z przyzwyczajenia ekipy.
- Przepusty instalacyjne trzeba uwzględnić przed betonowaniem. Późniejsze cięcie zbrojenia to proszenie się o kłopot.
- Pielęgnacja betonu po wylaniu jest równie ważna jak samo zbrojenie. Pierwsze dni przesądzają o tym, czy powierzchnia nie popęka od skurczu.
Dlaczego stal w płycie robi większą różnicę niż sama grubość
Płyta fundamentowa pracuje jak jeden duży element, a nie zbiór osobnych kawałków betonu. Beton bardzo dobrze znosi ściskanie, ale słabiej radzi sobie z rozciąganiem, dlatego pręty przejmują siły tam, gdzie grunt lub ściany próbują wygiąć konstrukcję. Ja patrzę na ten układ prosto: bez stali płyta może przetrwać, ale bez dobrze dobranej stali nie ma mowy o przewidywalnej trwałości.
Najczęściej zbrojenie jest potrzebne nie dlatego, że budynek jest wyjątkowo ciężki, ale dlatego, że grunt nigdy nie jest idealnie równy. Nawet niewielkie różnice osiadania, punktowe obciążenia od ścian nośnych czy lokalne strefy osłabienia przy otworach instalacyjnych powodują, że beton zaczyna pracować na zginanie. W dobrze zaprojektowanej płycie stal nie robi wytrzymałości za beton, tylko rozkłada naprężenia i ogranicza rysy do bezpiecznego poziomu.
W Polsce projekt takiego fundamentu powinien opierać się na badaniu geotechnicznym i obliczeniach konstrukcyjnych według PN-EN 1997-1 oraz PN-EN 1992-1-1. To właśnie ten duet decyduje o tym, czy płyta ma mieć charakter lekki i energooszczędny, czy raczej cięższy, z dodatkowymi pasami wzmocnień pod ścianami i słupami. Z tego punktu widzenia układ zbrojenia jest ważniejszy niż intuicja wykonawcy, więc przechodzę teraz do tego, jak on powinien wyglądać w praktyce.

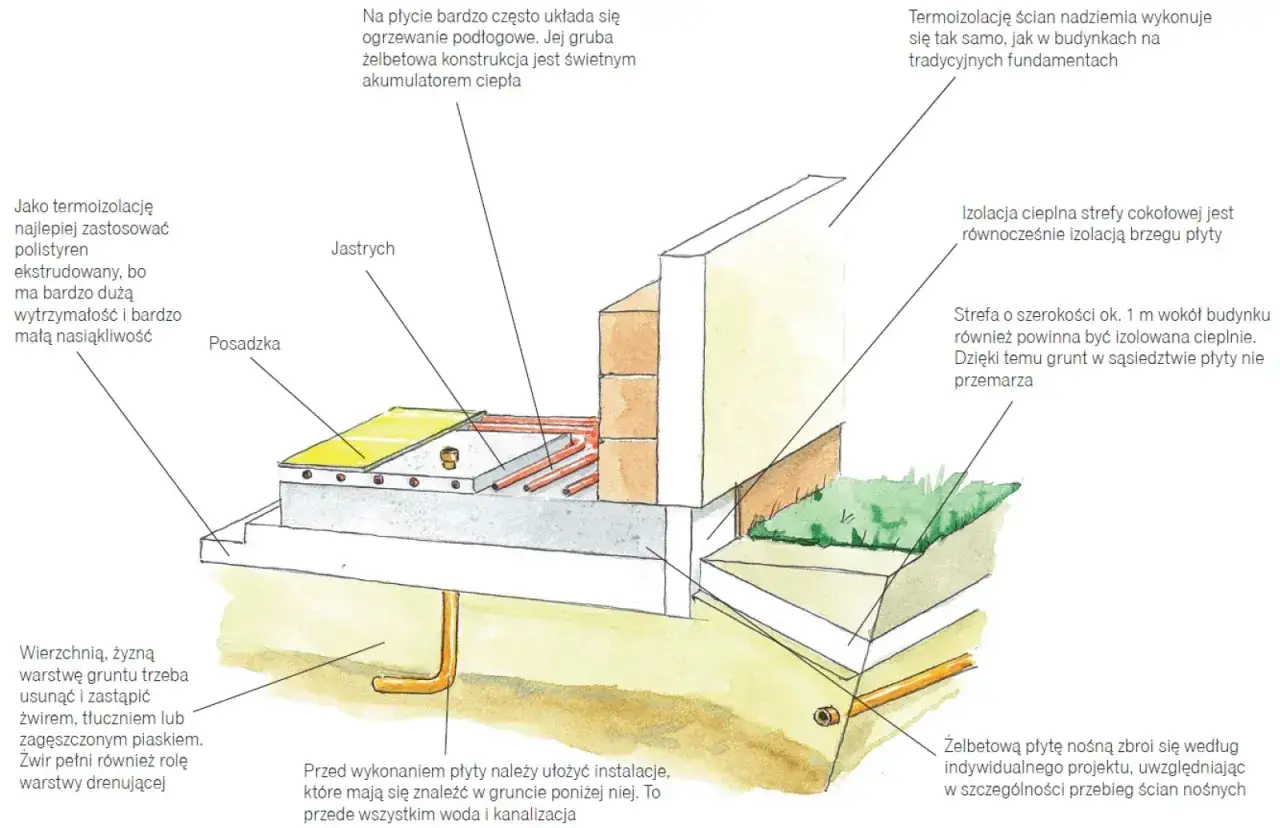

Jak wygląda poprawny układ zbrojenia w płycie
Najczytelniej myśleć o płycie w trzech strefach: dolnej, górnej i obwodowej. Dolna warstwa przejmuje główne rozciąganie od ugięcia płyty, górna ogranicza zarysowania nad podporami i w miejscach pod ścianami, a strefa obwodowa zamyka konstrukcję i pomaga przenieść siły na narożach.
| Strefa | Typowe rozwiązanie | Na co patrzeć przy odbiorze |
|---|---|---|

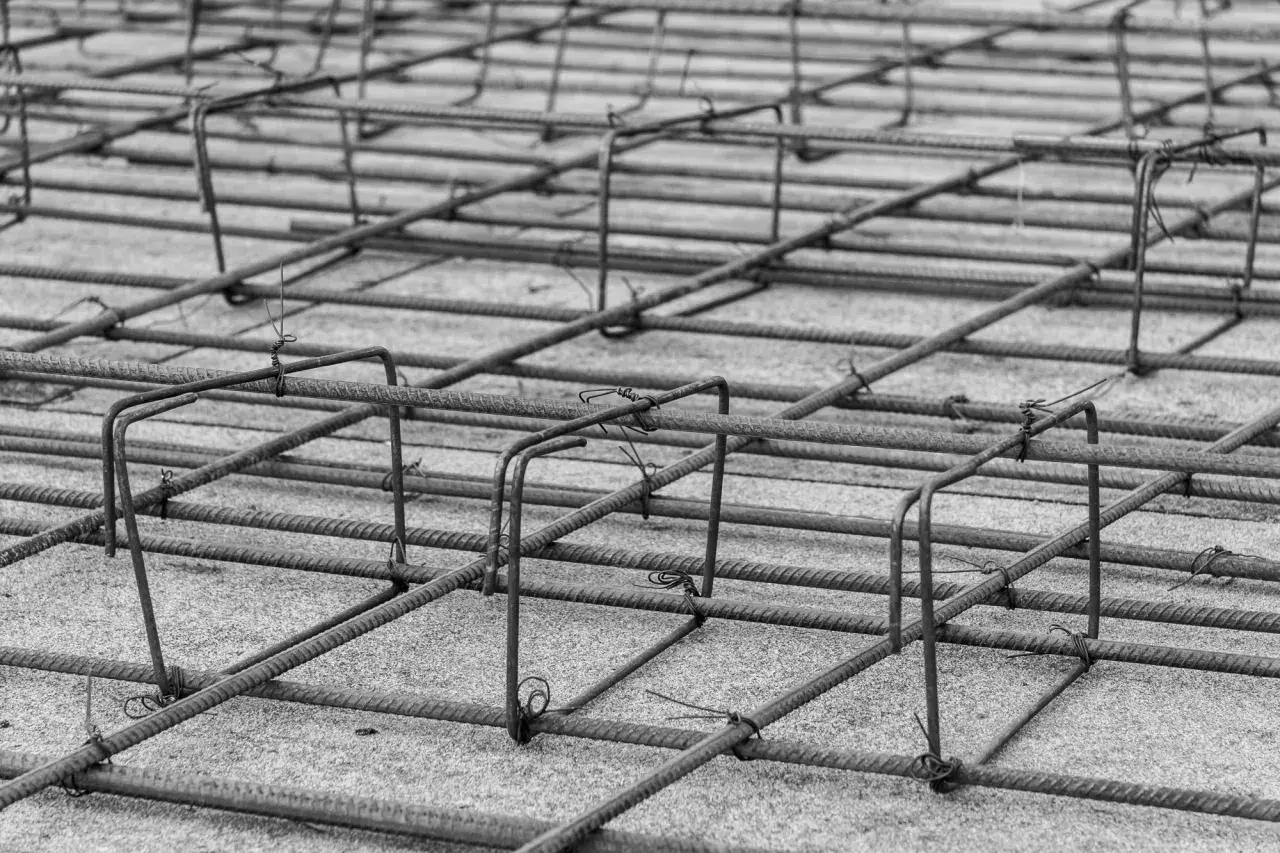

| Warstwa dolna | Pręty żebrowane, zwykle około Ø10-12 mm, często w siatce co 15-20 cm | Pręty muszą leżeć na dystansach, a nie na izolacji |
| Warstwa górna | Siatka lub pasy z prętów, często Ø8-12 mm, miejscami gęściej | Najważniejsze są strefy nad ścianami nośnymi i przy podporach punktowych |
| Obwód płyty | Pręty zamykające, dogięte L lub U albo systemowe kształtki | Naroża nie mogą być ucięte na prosto, bo wtedy konstrukcja traci ciągłość |
| Strefy lokalne | Dodatkowe dozbrojenie pod ścianami, kominami, słupami i cięższymi elementami | Tam zwykle skupiają się największe naprężenia |
| Przejścia instalacyjne | Obejścia, tuleje, lokalne wzmocnienia wokół otworów | Przepustów nie wolno wycinać na oko po związaniu układu |
W praktyce najwięcej błędów pojawia się nie na środku płyty, tylko przy krawędziach, narożach i przepustach. Jeśli pręty są łączone, zakłady powinny być przesunięte względem siebie, tak żeby nie tworzyć jednej linii osłabienia, a ich długość musi wynikać z projektu. Zwykle spotyka się rozwiązania rzędu 40-60 średnic pręta, ale to nadal nie jest pole do improwizacji.
Gdy ten układ jest poprawnie rozrysowany i ułożony, dopiero ma sens dobranie konkretnych materiałów. To właśnie one przesądzają, czy fundament będzie odporny na warunki z działki i na realne obciążenie domu.
Jakie parametry najczęściej przyjmuje dobry projekt
W typowym domu jednorodzinnym najczęściej widzę płytę o grubości 20-25 cm, a przy większych obciążeniach lub słabszym gruncie 25-30 cm. Sama liczba centymetrów nie mówi jednak wszystkiego, bo równie ważne są klasa betonu, gatunek stali i to, czy projekt przewiduje dodatkowe pasy zbrojenia w miejscach obciążonych bardziej niż reszta płyty.| Parametr | Najczęstszy zakres | Komentarz praktyczny |
|---|---|---|
| Beton | C20/25 lub C25/30 | Niższa klasa bywa wystarczająca przy prostych domach, ale projektant może wskazać wyższą przy trudniejszych warunkach |
| Stal zbrojeniowa | B500B, B500SP lub RB500W | Ważna jest nie tylko nazwa handlowa, ale też zgodność z obliczeniami i dokumentacją |
| Średnica prętów | Najczęściej Ø10-12 mm, lokalnie Ø14-16 mm | Grubsze pręty pojawiają się tam, gdzie obciążenia są większe albo rozpiętość płyty jest większa |
| Rozstaw | Około 10-20 cm | Im większe obciążenie i bardziej wymagający grunt, tym zwykle gęstszy układ |
| Otulina | Zwykle 4-5 cm | Chroni stal przed wilgocią, korozją i ogniem; bez niej trwałość spada bardzo szybko |
| Dodatki do betonu | Domieszki uszczelniające, czasem włókna | Włókna polipropylenowe pomagają ograniczyć rysy skurczowe, ale nie zastępują zbrojenia nośnego |
Ja najchętniej patrzę na projekt nie jak na listę materiałów, tylko jak na układ zależności: grunt, obciążenie, woda gruntowa, izolacja i strefy skupionych sił. Dopiero z takiego zestawu wynika, czy konstrukcja może być lżejsza, czy trzeba ją zagęścić i dołożyć więcej stali w newralgicznych miejscach. Z tego powodu projekt bez geotechniki jest po prostu zgadywaniem, a na fundamencie nie warto zgadywać.
Kiedy parametry są już ustalone, najważniejsza staje się kolejność robót na budowie. I tu właśnie widać, czy ekipa naprawdę rozumie, co robi.
Jak przebiega wykonanie na budowie krok po kroku
- Przygotowanie podłoża. Najpierw powstaje podbudowa, czyli zagęszczona warstwa nośna z kruszywa lub betonu wyrównawczego, bo zbrojenie nie naprawi źle przygotowanego gruntu.
- Warstwy izolacyjne i dystanse. Układa się izolację termiczną lub przeciwwilgociową zgodnie z projektem, a pręty opiera na stabilnych dystansach, nie na przypadkowych podkładkach.
- Montaż dolnej warstwy stali. To moment, w którym trzeba pilnować rozstawu, zakładów i tego, czy pręty nie pływają po podłożu.
- Przepusty i elementy instalacyjne. Wszystkie tuleje, przejścia i miejsca pod instalacje muszą być gotowe przed betonowaniem, bo późniejsze cięcie to najkrótsza droga do osłabienia płyty.
- Górne dozbrojenie i strefy lokalne. Dojeżdżają dodatkowe pręty pod ściany nośne, słupy i cięższe punkty obciążenia.
- Odbiór przed zalaniem. Ja zawsze sprawdzam zgodność z projektem, otulinę, stabilność całego kosza i to, czy nic nie zostało pominięte przy krawędziach.
- Betonowanie i wibrowanie. Beton trzeba rozprowadzić tak, aby nie rozsunął stali, a następnie prawidłowo zagęścić.
- Pielęgnacja po wylaniu. Przez pierwsze dni beton trzeba chronić przed zbyt szybkim wysychaniem, zwłaszcza przy wietrze i upale; w praktyce to często minimum 7 dni uważnej pielęgnacji.
Najczęstsze błędy, które osłabiają płytę
- Zbyt mała otulina. Stal zbyt blisko powierzchni szybko łapie korozję, a beton wokół niej zaczyna pracować gorzej niż powinien.
- Brak dozbrojenia pod ścianami nośnymi. To jeden z najpoważniejszych skrótów, bo właśnie tam koncentrują się największe obciążenia.
- Łączenie prętów w jednym miejscu. Jeśli wszystkie zakłady trafiają w jeden przekrój, tworzy się lokalna strefa osłabienia.
- Cięcie zbrojenia przy przepustach bez projektu zamiennego. Otwór instalacyjny nie może być pretekstem do przypadkowego odchudzenia konstrukcji.
- Stosowanie przypadkowych podkładek zamiast dystansów. Drewno, kamień czy kawałki cegły nie zapewniają powtarzalnej otuliny.
- Mylenie włókien z pełnym zbrojeniem. Włókna pomagają, ale nie zastępują siatki konstrukcyjnej, jeśli projekt przewiduje klasyczne pręty.
- Zła pielęgnacja betonu. Zbyt szybkie wysychanie prowadzi do rys skurczowych, których później nie da się odczarować kosmetyką.
Jeżeli miałbym wskazać jeden błąd, który najczęściej kosztuje najwięcej, to byłoby to osłabianie stref lokalnych pod ścianami i otworami. Reszta błędów zwykle tylko pogarsza sytuację, ale ten potrafi już naruszyć sens całego projektu. To prowadzi naturalnie do pytania, kiedy taki fundament ma faktycznie przewagę nad tradycyjnymi ławami.
Kiedy płyta ma sens, a kiedy budżet lepiej liczyć inaczej
Płyta fundamentowa nie jest automatycznie najlepszym rozwiązaniem dla każdego domu, choć często wygrywa na działkach z trudniejszym podłożem. Ja traktuję ją jako mocną opcję wtedy, gdy grunt jest słabszy, poziom wody wyższy, rzut budynku prosty albo inwestorowi zależy na bardzo dobrej ciągłości izolacji termicznej.
| Warunki na działce | Co zwykle daje większy sens | Dlaczego |
|---|---|---|
| Stabilny, suchy grunt | Ławy albo płyta, zależnie od projektu i budżetu | Tu często decyduje prostota bryły i koszt całości |
| Słabsze podłoże, ryzyko nierównych osiadań | Płyta fundamentowa | Lepiej rozkłada obciążenia na większą powierzchnię |
| Wysoka woda gruntowa | Płyta | Łatwiej kontrolować ciągłość izolacji i ograniczyć problemy z wilgocią |
| Dom energooszczędny | Płyta | Łatwiej zamknąć mostki cieplne i zaplanować warstwy pod ogrzewanie podłogowe |
| Ograniczony budżet przy prostych warunkach | Ławy | Przy nieskomplikowanej działce tradycyjny fundament bywa tańszy w wykonaniu |
Orientacyjnie koszt wykonania płyty pod dom jednorodzinny często mieści się w widełkach około 550-850 zł/m², a trudniejsze warunki potrafią wypchnąć go do ok. 700-900 zł/m². Sama stal nie jest tu jedynym składnikiem rachunku, bo duży wpływ mają też podbudowa, izolacja, beton i robocizna. Jeśli ktoś liczy wyłącznie cenę prętów, zwykle patrzy tylko na niewielką część całego kosztu.
Zanim jednak beton rzeczywiście wjedzie na plac, zostaje ostatnia rzecz: kontrola detali, których nie widać już po zalaniu.
Co sprawdzam przed betonowaniem, żeby nie poprawiać nic później
- Czy układ stali zgadza się z projektem. Sprawdzam średnice, rozstawy, zakłady i miejsca dozbrojeń, a nie tylko sam ogólny wygląd kosza.
- Czy otulina jest utrzymana na całej powierzchni. Dystanse muszą być stabilne i rozmieszczone tak, by pręty nie opadły podczas betonowania.
- Czy krawędzie i naroża są zamknięte. To miejsca, w których najłatwiej o niedopatrzenie.
- Czy wszystkie przepusty są już na miejscu. Jeśli czegoś brakuje, trzeba to wyjaśnić przed wylaniem, nie po nim.
- Czy zbrojenie nie zostało przesunięte podczas ruchu ludzi i sprzętu. Czasem jedno wejście na skróty niszczy dokładność całego montażu.
- Czy dokumentacja odbioru jest gotowa. Zdjęcia przed betonem i akceptacja kierownika budowy naprawdę pomagają, gdy po zalaniu pojawia się spór o detale.
Jeśli któryś z tych punktów budzi wątpliwość, zatrzymuję betonowanie i każę wrócić do projektu. Przy fundamencie poprawki są zawsze droższe niż kontrola przed wylaniem, a przy dobrze zaprojektowanej i dobrze ułożonej płycie zyskujesz spokój na lata, nie tylko poprawny start budowy.
