• Prawo budowlane
  • Budowa domu - Od czego zacząć i jak uniknąć najczęstszych błędów?

Budowa domu - Od czego zacząć i jak uniknąć najczęstszych błędów?

Cyprian Czarnecki 8 czerwca 2026
Koparka na placu budowy. Rozpoczęcie budowy domu od podstaw, od wykopów.

Spis treści

Przy budowie domu największe błędy pojawiają się zwykle nie na placu budowy, tylko dużo wcześniej, przy działce, dokumentach i wyborze właściwej procedury. Najpierw trzeba sprawdzić, co wolno postawić na danym terenie, potem dobrać projekt do warunków zabudowy i gruntu, a dopiero na końcu zamawiać ekipę. Taki porządek pozwala uniknąć kosztownych poprawek i przestojów, zanim jeszcze ruszą roboty ziemne.

Najważniejsze kroki, które ustawiają dobry start inwestycji

  • Najpierw działka - sprawdzam MPZP albo warunki zabudowy, dostęp do drogi, media i ograniczenia terenu.
  • Potem tryb formalny - wybieram, czy wystarczy zgłoszenie z projektem, czy potrzebne będzie pozwolenie na budowę.
  • Równolegle projekt i technika - zamawiam mapę do celów projektowych i badania geotechniczne, żeby projektant nie pracował w ciemno.
  • Przed wejściem koparki - geodeta wytycza dom, przygotowuję plac budowy i organizuję media.
  • Na starcie budżetu - zostawiam rezerwę 10-15 procent na poprawki, przyłącza i niespodzianki gruntowe.

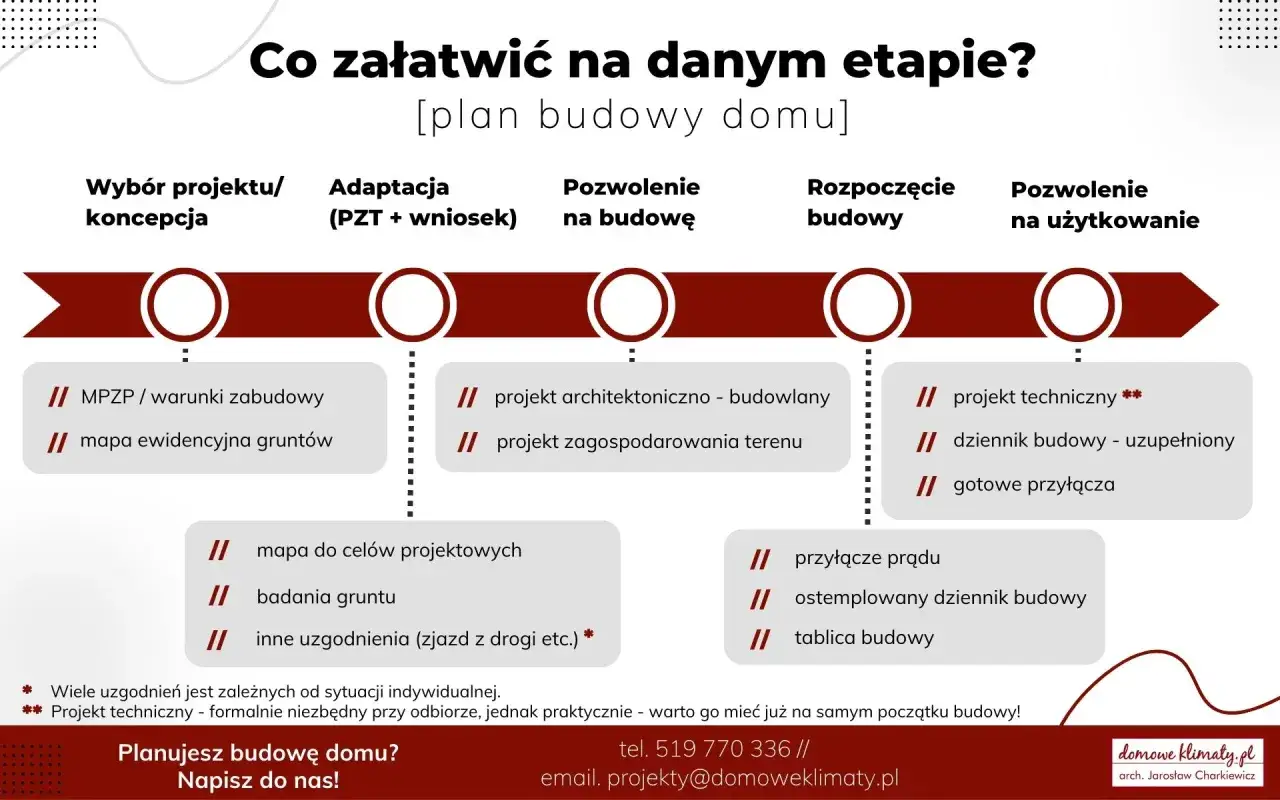

Plan budowy domu: od czego zacząć? Etapy od wyboru projektu po pozwolenie na użytkowanie, z listą niezbędnych dokumentów.

Najpierw sprawdź działkę, bo to ona ustawia cały proces

Ja zawsze zaczynam od pytania, czy na tej konkretnej działce w ogóle da się postawić dom, który mam w głowie. Miejscowy plan zagospodarowania przestrzennego albo decyzja o warunkach zabudowy wyznaczają parametry, których potem nie da się zignorować: linię zabudowy, wysokość budynku, kształt dachu, czasem nawet usytuowanie garażu czy ogrodzenia.

Na tym etapie patrzę nie tylko na papiery, ale też na rzeczy bardzo praktyczne. Sprawdzam dostęp do drogi publicznej, przebieg mediów, ukształtowanie terenu, poziom wód gruntowych i to, czy działka nie ma problemów z sąsiedztwem, które później utrudnią uzyskanie zgody albo podniosą koszt fundamentów. To właśnie tu najczęściej wyłapuje się błędy, które później kosztują najwięcej.

  • Jeśli nie ma MPZP, potrzebujesz decyzji o warunkach zabudowy.
  • Jeśli działka jest trudna gruntowo, projekt trzeba dopasować do realnych warunków, a nie do katalogu marzeń.
  • Jeśli media są daleko, koszt startu inwestycji rośnie szybciej, niż większość osób zakłada.
  • Jeśli planujesz dom z piwnicą albo większą bryłę, badania gruntu stają się szczególnie ważne.

Gdy wiem już, co wolno postawić na działce, przechodzę do najważniejszej decyzji formalnej, czyli wyboru ścieżki: pozwolenie czy zgłoszenie.

Wybierz właściwą ścieżkę formalną

Tu pojawia się najczęstsze nieporozumienie: wiele osób zakłada, że każda budowa domu wygląda tak samo. W praktyce Prawo budowlane dopuszcza kilka ścieżek, ale ich sens zależy od projektu, działki i tego, czy inwestycja mieści się w uproszczonych zasadach. Jak przypomina Gov.pl, standardowo można iść w pozwolenie na budowę albo w zgłoszenie, a w szczególnych przypadkach, na przykład przy domu do 70 m2, procedura jest jeszcze prostsza.

Ścieżka Kiedy ma sens Co jest kluczowe Typowy czas
Pozwolenie na budowę Gdy obszar oddziaływania wychodzi poza działkę, gdy wymaga tego ochrona środowiska albo gdy działka i projekt są bardziej złożone Pełny projekt, oświadczenie o prawie do dysponowania nieruchomością, WZ jeśli nie ma MPZP Do 65 dni od złożenia wniosku
Zgłoszenie z projektem Gdy dom mieści się w całości na działce i nie ma przesłanek do pełnego pozwolenia Projekt, wymagane oświadczenia, brak sprzeciwu urzędu Zwykle 30 dni na sprzeciw
Uproszczone zgłoszenie domu do 70 m2 Gdy to wolnostojący, nie więcej niż dwukondygnacyjny dom na własne potrzeby mieszkaniowe Zgłoszenie z projektem, zawiadomienie nadzoru, oświadczenia inwestora Budowę można rozpocząć zaraz po wysłaniu zgłoszenia

W standardowej procedurze pozwolenie na budowę trzeba potraktować jak formalny bufor bezpieczeństwa. Jak podaje Gov.pl, urząd ma do 65 dni na wydanie decyzji, a pozwolenie traci ważność po 3 latach bez rozpoczęcia robót albo po przerwie dłuższej niż 3 lata. Zgłoszenie bywa szybsze, ale tylko wtedy, gdy projekt i działka naprawdę pasują do uproszczonej ścieżki.

Jeśli część domu ma pełnić funkcję inną niż mieszkaniowa, na przykład sklepu albo warsztatu, dochodzą dodatkowe formalności i opłaty. Ja traktuję to jako sygnał, że projekt trzeba dopracować wcześniej, a nie liczyć na „dogadanie się z urzędem” w ostatniej chwili.

Kiedy wybór trybu jest już jasny, przechodzę do dokumentów i specjalistów, bez których projekt nie ruszy dalej.

Dokumenty i specjaliści, bez których projekt nie ruszy

Na etapie przygotowania dokumentów najważniejsze jest to, żeby projektant nie zgadywał warunków działki. Dlatego zamawiam mapę do celów projektowych, sprawdzam geotechnikę i pilnuję, żeby projekt był zgodny z planem miejscowym albo decyzją WZ. W praktyce to właśnie ta część decyduje, czy budowa pójdzie płynnie, czy zacznie się od poprawek.

GUNB przypomina dziś, że wiele spraw można załatwić przez e-Budownictwo, a wniosek o pozwolenie na budowę można złożyć także elektronicznie. To wygodne rozwiązanie, ale nie zastępuje porządnego przygotowania dokumentów. Cyfrowy formularz przyspiesza wysyłkę, nie naprawia braków w projekcie.

Element Typowy koszt Po co jest potrzebny
Mapa do celów projektowych Około 2 800-3 100 zł Na niej projektant osadza dom i przyłącza
Badania geotechniczne Najczęściej 1 000-3 000 zł Pokazują, jak zachowuje się grunt i jaki fundament ma sens
Adaptacja projektu gotowego Zwykle 3 500-8 000 zł Dopasowuje gotowy projekt do działki i lokalnych warunków
Projekt indywidualny Często 15 000-30 000 zł Daje pełne dopasowanie do potrzeb i terenu
Przyłącza mediów Nierzadko 15 000-50 000 zł To realny koszt doprowadzenia prądu, wody, kanalizacji lub gazu

Ja zwykle nie oszczędzam na geotechnice. Przy typowej działce dom jednorodzinny i tak potrafi wyjść taniej niż późniejsze poprawki fundamentów, osiadania czy odwodnienia. Jeśli grunt jest słaby, wysoki poziom wód gruntowych albo planujesz piwnicę, taka oszczędność bywa pozorna.

Gdy dokumentacja jest dopięta, przechodzę do technicznego przygotowania terenu. To moment, w którym inwestycja zaczyna wyglądać jak budowa, a nie jak plik papierów.

Co zrobić przed wejściem koparki

Start robót budowlanych nie zaczyna się od pierwszego wykopu, tylko od uporządkowania placu i wytyczenia budynku. Zgodnie z praktyką opisaną przez GUNB, zanim ruszą prace, geodeta wytycza dom na działce, wykonuje się niwelację terenu, organizuje zasilanie i wodę oraz przygotowuje teren budowy. To właśnie ten etap odróżnia dobrze poprowadzoną inwestycję od chaotycznego startu.

  1. Geodeta wytycza budynek w terenie.
  2. Wyrównuję i przygotowuję grunt, jeśli działka tego wymaga.
  3. Organizuję dostęp do prądu i wody, choćby w wersji tymczasowej.
  4. Ogradzam teren, ustawiam zaplecze i miejsce na materiały.
  5. Przy standardowym pozwoleniu lub zgłoszeniu z projektem zawiadamiam nadzór budowlany o planowanym terminie rozpoczęcia robót.

Jeżeli wchodzę w standardowe pozwolenie albo zgłoszenie z projektem, dbam też o dziennik budowy i o to, by kierownik budowy był wybrany wcześniej, a nie „na jutro”. Przy uproszczonej procedurze domu do 70 m2 kierownik i dziennik budowy nie są obowiązkowe, ale nadal trzeba dopiąć zawiadomienie nadzoru i całą stronę organizacyjną.

To właśnie na tym etapie wychodzi, czy inwestor naprawdę przygotował budowę, czy tylko zebrał dokumenty. Następna sekcja pokazuje, gdzie najłatwiej popełnić kosztowne błędy.

Najczęstsze błędy, które najdrożej wychodzą na starcie

Największy błąd, jaki widzę, to kupienie działki bez sprawdzenia jej możliwości zabudowy. Drugi w kolejności to wybór projektu zanim ktoś porządnie przeanalizuje grunt, dojazd i media. Trzeci, równie bolesny, to zbyt mały bufor finansowy. Przy budowie domu rezerwa 10-15 procent budżetu nie jest luksusem, tylko rozsądnym minimum.

  • Nie sprawdzaj działki „na oko” - dokumenty i warunki terenu są ważniejsze niż sam adres.
  • Nie kupuj projektu, który trzeba później mocno przerabiać pod działkę.
  • Nie rezygnuj z badań gruntu, bo najtańsze fundamenty to te, które da się dobrze zaprojektować od początku.
  • Nie zakładaj, że przyłącza i ogrodzenie „dociągniesz później” bez kosztów.
  • Nie zaczynaj od ekipy, jeśli nie masz jeszcze jasnej ścieżki formalnej.

W praktyce najwięcej pieniędzy nie znika na samej budowie, tylko na poprawkach, przestojach i niedoszacowanych dodatkach. Jeśli miałbym wskazać jeden obszar, na którym początkujący najczęściej się wykładają, byłaby to właśnie kolejność decyzji, a nie jakość materiałów.

Gdy te błędy są już nazwane, łatwiej ułożyć pierwszy miesiąc pracy tak, żeby inwestycja rzeczywiście ruszyła do przodu.

Pierwsze 30 dni inwestora, które naprawdę robią różnicę

Ja na starcie układam sobie prosty plan działania, bo wtedy łatwiej dopilnować formalności i nie rozproszyć się na dziesięć tematów naraz. Pierwsze 30 dni nie mają jeszcze dawać efektu „widać mury”, ale powinny zamienić pomysł w konkretny, bezpieczny plan.

  1. Tydzień 1 - sprawdzam MPZP, warunki zabudowy, dostęp do drogi i podstawowe ograniczenia działki.
  2. Tydzień 2 - zamawiam mapę do celów projektowych i badania geotechniczne.
  3. Tydzień 3 - wybieram projekt i ustalam z projektantem, czy lepsze będzie pozwolenie na budowę, czy zgłoszenie.
  4. Tydzień 4 - domykam dokumenty, budżet i harmonogram startu robót, a potem przygotowuję plac budowy.

Jeśli mam dać jedną praktyczną radę na koniec, to jest ona bardzo prosta: nie zaczynaj od koparki, tylko od działki, projektu i procedury, która naprawdę pasuje do twojej inwestycji. Dobrze ustawiony początek nie tylko przyspiesza formalności, ale też chroni budżet na wszystkich kolejnych etapach. I właśnie dlatego porządek decyzji w budowie domu ma większe znaczenie niż sam entuzjazm na starcie.

FAQ - Najczęstsze pytania

Wybór zależy od projektu i obszaru oddziaływania budynku. Zgłoszenie jest szybsze, ale pozwolenie daje większe bezpieczeństwo przy złożonych inwestycjach. Zawsze sprawdź, czy Twój dom spełnia wymogi uproszczonej procedury w urzędzie.

Badania pokazują nośność gruntu i poziom wód. Dzięki nim projektant dobierze odpowiednie fundamenty, co zapobiega pękaniu ścian i osiadaniu domu. To inwestycja, która chroni budżet przed bardzo kosztownymi poprawkami w przyszłości.

Kluczowy jest plan miejscowy (MPZP) lub warunki zabudowy (WZ). Określają one parametry domu, jakie możesz postawić. Sprawdź też dostęp do drogi, przebieg mediów oraz ewentualne służebności lub obciążenia w księdze wieczystej nieruchomości.

Największe błędy to brak analizy gruntu, zakup projektu niedopasowanego do działki oraz brak rezerwy finansowej. Wielu inwestorów pomija też koszty przyłączy mediów, które potrafią znacząco podnieść wydatki jeszcze przed startem prac.

Oceń artykuł

Ocena: 0.00 Liczba głosów: 0

Tagi

budowa domu od czego zacząć
formalności przy budowie domu krok po kroku
błędy przy budowie domu na starcie
przygotowanie do budowy domu
pozwolenie na budowę czy zgłoszenie
Autor Cyprian Czarnecki
Cyprian Czarnecki
Jestem Cyprian Czarnecki, doświadczonym twórcą treści oraz analitykiem branżowym, który od ponad dziesięciu lat zajmuje się tematyką budownictwa i wnętrz. Moja pasja do tych dziedzin sprawia, że z przyjemnością dzielę się wiedzą na temat najnowszych trendów, technologii oraz innowacji, które kształtują nasze otoczenie. Specjalizuję się w analizie rynkowej oraz ocenie jakości materiałów budowlanych, co pozwala mi dostarczać rzetelne informacje o produktach i rozwiązaniach dostępnych na rynku. Moim celem jest uproszczenie złożonych danych i przedstawienie ich w przystępny sposób, aby każdy mógł z łatwością zrozumieć kluczowe zagadnienia. Dążę do tego, aby moje artykuły były nie tylko informacyjne, ale także obiektywne i aktualne. Wierzę, że dostarczanie dokładnych i sprawdzonych informacji jest fundamentem budowania zaufania wśród czytelników.

Udostępnij artykuł

Napisz komentarz
