• Prawo budowlane
  • Przyłącze kanalizacyjne - Formalności, realne koszty i etapy budowy

Przyłącze kanalizacyjne - Formalności, realne koszty i etapy budowy

Piotr Rutkowski 9 czerwca 2026
Pomarańczowe rury kanalizacyjne na placu budowy, gotowe do montażu. Pracownik w butach budowlanych nadzoruje przyłącze kanalizacyjne.

Spis treści

Budowa domu, modernizacja starej instalacji albo likwidacja szamba szybko sprowadzają się do jednego pytania: jak legalnie i rozsądnie wykonać przyłącze kanalizacyjne. W tym tekście rozkładam temat na formalności z prawa budowlanego, dokumenty wymagane przez przedsiębiorstwo wodociągowe, etapy robót i realne koszty. Dzięki temu łatwiej ocenić, co jest obowiązkowe, a co zależy od lokalnych warunków działki i sieci.

Najważniejsze informacje, które warto mieć przed startem

  • Ustawowa definicja sprowadza się do odcinka łączącego instalację domową z siecią, a granica odpowiedzialności biegnie za pierwszą studzienką lub do granicy działki.
  • Najczęściej wystarcza zgłoszenie albo tryb bez zgłoszenia; pozwolenie na budowę to raczej wyjątek, a nie standard.
  • Do startu zwykle potrzebne są: tytuł prawny do nieruchomości, mapa, warunki techniczne i często projekt lub szkic sytuacyjny.
  • Budżet dla domu jednorodzinnego najczęściej mieści się w kilku do kilkunastu tysiącach złotych, ale trudny teren potrafi tę kwotę wyraźnie podbić.
  • Najwięcej problemów robią zły spadek, brak uzgodnienia trasy, pominięcie odtworzenia nawierzchni i zbyt późne zebranie dokumentów.

Co dokładnie łączy dom z siecią

Ustawowa definicja jest precyzyjna: chodzi o odcinek przewodu łączący instalację wewnętrzną w nieruchomości z siecią, za pierwszą studzienką od strony budynku, a jeśli jej nie ma - do granicy działki. To brzmi technicznie, ale właśnie ta granica decyduje o odpowiedzialności, kosztach i późniejszej eksploatacji.

Ja zawsze rozbijam ten temat na trzy warstwy. Instalacja wewnętrzna działa w budynku i obsługuje piony, poziomy oraz podejścia do przyborów. Odcinek przyłączeniowy prowadzi ścieki do sieci publicznej. Sama sieć należy już do przedsiębiorstwa wodociągowo-kanalizacyjnego albo gminy i to ona wyznacza punkt włączenia oraz warunki techniczne.

  • Jeśli awaria dotyczy instalacji w budynku, zwykle odpowiada właściciel nieruchomości.
  • Jeśli problem pojawia się po stronie sieci, wchodzi w grę zarządca infrastruktury.
  • Jeśli przewód przebiega przez cudzy grunt, trzeba mieć dodatkowe prawo do korzystania z tego terenu albo służebność.

Gdy ten podział jest jasny, łatwiej przejść do formalności, bo dokumenty i uzgodnienia układają się wtedy w logiczną kolejność.

Jakie formalności trzeba załatwić przed rozpoczęciem robót

Formalnie są trzy ścieżki, ale w praktyce najczęściej wybiera się pierwszą albo drugą. Według GUNB budowę można realizować na zgłoszenie, bez zgłoszenia w trybie art. 29a albo na pozwolenie na budowę, jeśli inwestor świadomie wybiera pełniejszą procedurę.

Tryb Kiedy ma sens Co trzeba przygotować Największa zaleta Na co uważać
Zgłoszenie do organu Gdy chcesz iść klasyczną ścieżką administracyjną Oświadczenie o prawie do dysponowania nieruchomością, szkice lub rysunki, wymagane uzgodnienia, projekt zagospodarowania działki z opisem technicznym Jasny mechanizm i 21 dni na ewentualny sprzeciw Trzeba dopilnować kompletności załączników
Tryb bez zgłoszenia Gdy chcesz działać bez udziału organu administracji architektoniczno-budowlanej Plan sytuacyjny na aktualnej mapie, warunki i uzgodnienia z gestorem sieci Mniej formalności po stronie urzędu Wszystko musi być spójne z zasadami przedsiębiorstwa wod-kan
Pozwolenie na budowę Rzadziej, zwykle gdy inwestycja jest bardziej złożona albo wybierzesz tę ścieżkę świadomie Dokumentacja jak przy pozwoleniu, uzupełniona o standardowe załączniki projektowe Pełna ścieżka administracyjna Zwykle więcej czasu i papierów

Do startu zwykle potrzebujesz jeszcze kompletu dokumentów: oświadczenia o prawie do dysponowania nieruchomością, planu sytuacyjnego na aktualnej mapie, warunków technicznych od przedsiębiorstwa oraz - jeśli wymaga tego tryb albo lokalne zasady - projektu zagospodarowania działki z opisem technicznym instalacji. Zgłoszenie można dziś złożyć także elektronicznie przez e-Budownictwo, a po złożeniu kompletnego wniosku organ ma standardowo 21 dni na wniesienie sprzeciwu.

W wielu przedsiębiorstwach warunki techniczne wydawane są w terminie zbliżonym do 30 dni, ale to nadal zależy od kompletności wniosku i lokalnych procedur. Potem wchodzi już etap praktyczny, czyli roboty w terenie.

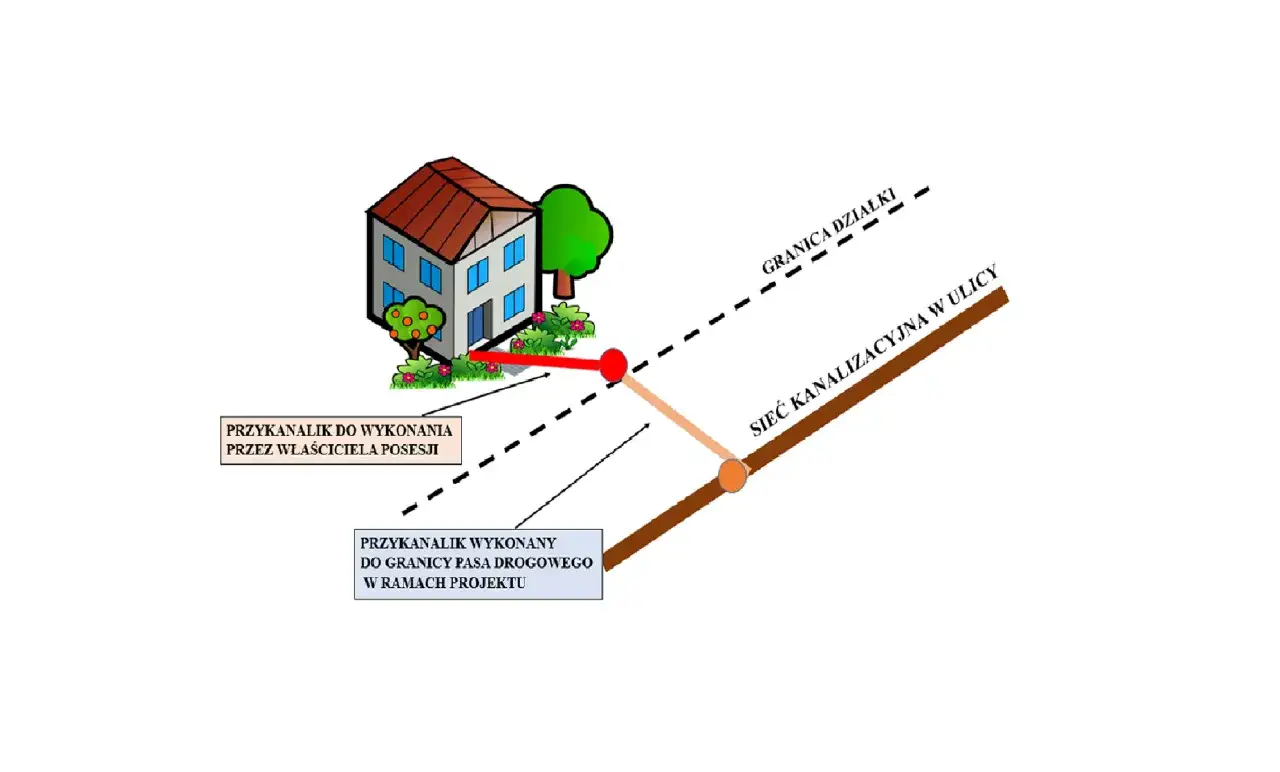

Schemat przedstawia przyłącze kanalizacyjne od domu do sieci w ulicy, z podziałem na część prywatną i projektową.

Jak przebiega budowa i odbiór techniczny

Najbardziej praktycznie wygląda to tak, że najpierw porządkuje się papier, a dopiero później wchodzi w grunt. W dobrze prowadzonej inwestycji sama ekipa nie powinna zaczynać kopania, dopóki nie wiadomo, gdzie dokładnie jest punkt wpięcia, jaka ma być średnica i czy na trasie nie ma przeszkód wymagających dodatkowych uzgodnień.

  1. Wydanie warunków technicznych i ustalenie punktu włączenia do sieci.
  2. Przygotowanie projektu lub planu sytuacyjnego oraz, jeśli trzeba, uzgodnienie go z gestorem sieci i zarządcą drogi.
  3. Wytyczenie trasy w terenie przez geodetę, czyli przeniesienie projektu na działkę.
  4. Wykop albo przewiert sterowany, jeśli nie chcesz rozrywać nawierzchni lub trzeba ominąć przeszkodę.
  5. Ułożenie przewodu, studzienki rewizyjnej i zachowanie spadku, który pozwala ściekom płynąć samoczynnie.
  6. Wpięcie do sieci, próba szczelności, zasypanie i uporządkowanie terenu.
  7. Inwentaryzacja geodezyjna powykonawcza i odbiór techniczny, czyli potwierdzenie, że wykonano wszystko zgodnie z warunkami.

W przykładzie MPWiK Warszawa przygotowanie dokumentacji technicznej potrafi zająć około 3 miesięcy, a sama realizacja robót budowlanych około miesiąca. Fizyczne wykonanie typowego odcinka bywa dużo szybsze i trwa nawet 1-2 dni, jeśli teren jest prosty i nie trzeba odtwarzać asfaltu, kostki ani innych nawierzchni.

To ważne rozróżnienie: w praktyce czas inwestycji rzadko blokuje sam wykop, częściej blokują go uzgodnienia, brak mapy albo konieczność wejścia w pas drogowy. I właśnie dlatego koszt i technika wykonania muszą iść w parze z formalnościami.

Ile to kosztuje i z czego składa się budżet

Najwięcej nieporozumień rodzi budżet. Inwestor widzi metr rury, a rachunek robią jeszcze wykop, odtworzenie nawierzchni, geodezja i ewentualne przejście przez pas drogowy albo cudzy grunt. Ja przy takich inwestycjach patrzę na koszt całościowo, bo najtańsza oferta na papierze bywa najdroższa po doliczeniu dodatków.

Element kosztu Orientacyjny przedział Co zwykle podbija cenę
Projekt i uzgodnienia około 800-2000 zł Nietypowa trasa, kilka uzgodnień, dodatkowe poprawki
Roboty ziemne i materiały około 150-300 zł/mb w prostych warunkach, 300-500 zł/mb przy trudniejszym terenie Twardy grunt, wysoki poziom wód, głęboki wykop, przewiert zamiast odkrywki
Geodezja powykonawcza około 500-1200 zł Duża liczba punktów, trudny dostęp, pilny termin
Odtworzenie nawierzchni około 1000-5000 zł i więcej Asfalt, kostka brukowa, droga wewnętrzna, teren publiczny
Dodatkowe opłaty lokalne od 0 do kilku tysięcy złotych Pozwolenie na zajęcie pasa drogowego, odrębne uzgodnienia, decyzje zarządcy drogi

W praktyce dla zwykłego domu jednorodzinnego cały wydatek często zamyka się w przedziale 5 000-15 000 zł. Jeśli trzeba wykonać długi odcinek, przewiert pod drogą albo pełne odtworzenie nawierzchni, koszt potrafi wzrosnąć do 15 000-25 000 zł i więcej.

Jako punkt odniesienia można traktować warszawski program MPWiK: spółka podaje średni szacunkowy koszt budowy na 14 000 zł netto i dotację 6 000 zł, więc finalny wydatek inwestora bywa wyraźnie niższy tam, gdzie samorząd realnie wspiera podłączenie. To dobry przykład, że w kosztach liczy się nie tylko sam wykop, ale też lokalna polityka dotacyjna i warunki wykonawcze.

Jeśli budżet wydaje się wysoki, zwykle pierwszym krokiem nie jest rezygnacja, tylko porównanie ofert z rozpisaniem materiałów, robocizny i odtworzeń. Dopiero wtedy widać, gdzie naprawdę powstaje różnica.

Jakie parametry techniczne najczęściej decydują o powodzeniu

Najczęściej o sukcesie decydują nie wielkie decyzje, tylko detale: spadek, średnica, głębokość i sposób przejścia przez przeszkody. W domach jednorodzinnych często spotyka się układ grawitacyjny z rurą DN160, ale ostateczne parametry zawsze wynikają z warunków technicznych i nie powinny być zgadywane „na oko”.

Rozwiązanie Plusy Minusy Kiedy się sprawdza
Grawitacyjne Tańsze, prostsze, mniej awaryjne Wymaga odpowiedniego spadku i korzystnych rzędnych terenu Większość działek, na których sieć leży niżej niż budynek
Tłoczne Działa tam, gdzie grawitacja nie wystarcza Pompa, zasilanie, serwis i wyższy koszt Gdy sieć jest wyżej, teren jest trudny albo trasa jest nietypowa
  • Spadek musi zapewniać samoczynny odpływ ścieków i nie powinien być ustawiany przypadkowo.
  • W wielu wytycznych spotyka się minimalne przykrycie rzędu 0,8 m, ale dokładna wartość zależy od strefy przemarzania i lokalnych zasad.
  • Studzienka rewizyjna, czyli punkt dostępu do kontroli i czyszczenia, ułatwia późniejszą eksploatację i odbiór.
  • Przy przejściu pod drogą lub przez nawierzchnię brukową rozsądny bywa przewiert sterowany, bo oszczędza teren, ale zwykle podnosi koszt.
  • Jeśli przewód ma iść przez cudzy grunt, bez prawa do dysponowania terenem albo służebności nie warto zaczynać robót.
  • Jeżeli różnica poziomów nie pozwala na układ grawitacyjny, trzeba rozważyć przepompownię ścieków, czyli małą pompownię tłoczącą ścieki do sieci.

Właśnie na tym etapie wychodzą najtrudniejsze decyzje, bo teren potrafi całkowicie zmienić koszt i technologię. Gdy parametry są dobrane dobrze, później zostaje już głównie organizacja i dopięcie odbioru.

Co sprawdzić, zanim zamówisz ekipę

Na końcu zostaje organizacja, a tu najłatwiej o kosztowne niedomówienia. Ja przy takiej inwestycji zawsze proszę o kosztorys rozpisany na materiały, robociznę, geodezję, odtworzenie nawierzchni i odbiór, bo dopiero wtedy widać, czy oferta jest naprawdę kompletna.

  • Sprawdź, gdzie dokładnie znajduje się punkt włączenia do sieci i czy trasa nie zahacza o pas drogowy.
  • Poproś o zapis, kto odpowiada za zgłoszenia, uzgodnienia i inwentaryzację geodezyjną.
  • Upewnij się, że w cenie jest odtworzenie nawierzchni, a nie tylko sam wykop i ułożenie rury.
  • Zapytaj o gwarancję na roboty i czas reakcji przy pierwszych problemach po odbiorze.
  • Nie podpisuj umowy, jeśli wykonawca nie umie jasno odpowiedzieć, co zrobi w razie odmowy uzgodnienia przez gestora sieci.
  • Jeśli teren jest trudny, poproś o wariant alternatywny: wykop otwarty, przewiert albo rozwiązanie tłoczne.

Najrozsądniej zacząć od warunków technicznych, bo to one wyznaczają trasę, średnicę, punkt wpięcia i realny budżet. Dopiero potem ma sens wybór wykonawcy, bo w tym temacie najdroższe błędy biorą się zwykle nie z samego kopania, tylko z pominięcia formalności na początku.

FAQ - Najczęstsze pytania

Można wybrać zgłoszenie do urzędu lub tryb bez zgłoszenia (art. 29a). Kluczowe są warunki techniczne od wodociągów, plan sytuacyjny na mapie oraz inwentaryzacja geodezyjna po zakończeniu prac.

Koszt dla domu jednorodzinnego wynosi zazwyczaj od 5 000 do 15 000 zł. Cena zależy od długości rur, głębokości wykopów, konieczności odtworzenia nawierzchni oraz lokalnych opłat i dotacji.

Przyłącze to odcinek od instalacji domowej do sieci. Granica odpowiedzialności przebiega zazwyczaj za pierwszą studzienką od strony budynku lub na granicy działki, zależnie od lokalnych regulacji i umowy z gestorem.

Przepompownia jest niezbędna, gdy różnica poziomów nie pozwala na spływ grawitacyjny – czyli gdy sieć znajduje się wyżej niż instalacja domowa lub gdy ukształtowanie terenu uniemożliwia zachowanie odpowiedniego spadku.

Oceń artykuł

Ocena: 0.00 Liczba głosów: 0

Tagi

przyłącze kanalizacyjne
koszt przyłącza kanalizacyjnego
formalności przyłącza kanalizacyjnego
budowa przyłącza kanalizacyjnego krok po kroku
dokumenty do przyłącza kanalizacyjnego
Autor Piotr Rutkowski
Piotr Rutkowski
Nazywam się Piotr Rutkowski i od ponad 10 lat zajmuję się analizą rynku budownictwa oraz wnętrz. Moje doświadczenie w tej dziedzinie pozwala mi na dogłębną analizę trendów oraz innowacji, które kształtują naszą przestrzeń życiową. Specjalizuję się w dostarczaniu rzetelnych informacji na temat materiałów budowlanych, nowoczesnych rozwiązań architektonicznych oraz stylizacji wnętrz. Moim celem jest uproszczenie skomplikowanych danych i dostarczenie czytelnikom obiektywnej analizy, która pomoże im podejmować świadome decyzje. Wierzę, że każdy zasługuje na dostęp do aktualnych i wiarygodnych informacji, dlatego dokładam wszelkich starań, aby moje teksty były dobrze zbadane i oparte na faktach. Dążę do tego, aby moja praca nie tylko informowała, ale również inspirowała do twórczego podejścia do budownictwa i aranżacji wnętrz.

Udostępnij artykuł

Napisz komentarz
