Tablica informacyjna budowy - co musi zawierać i jak ją ustawić?

Cyprian Czarnecki 26 maja 2026

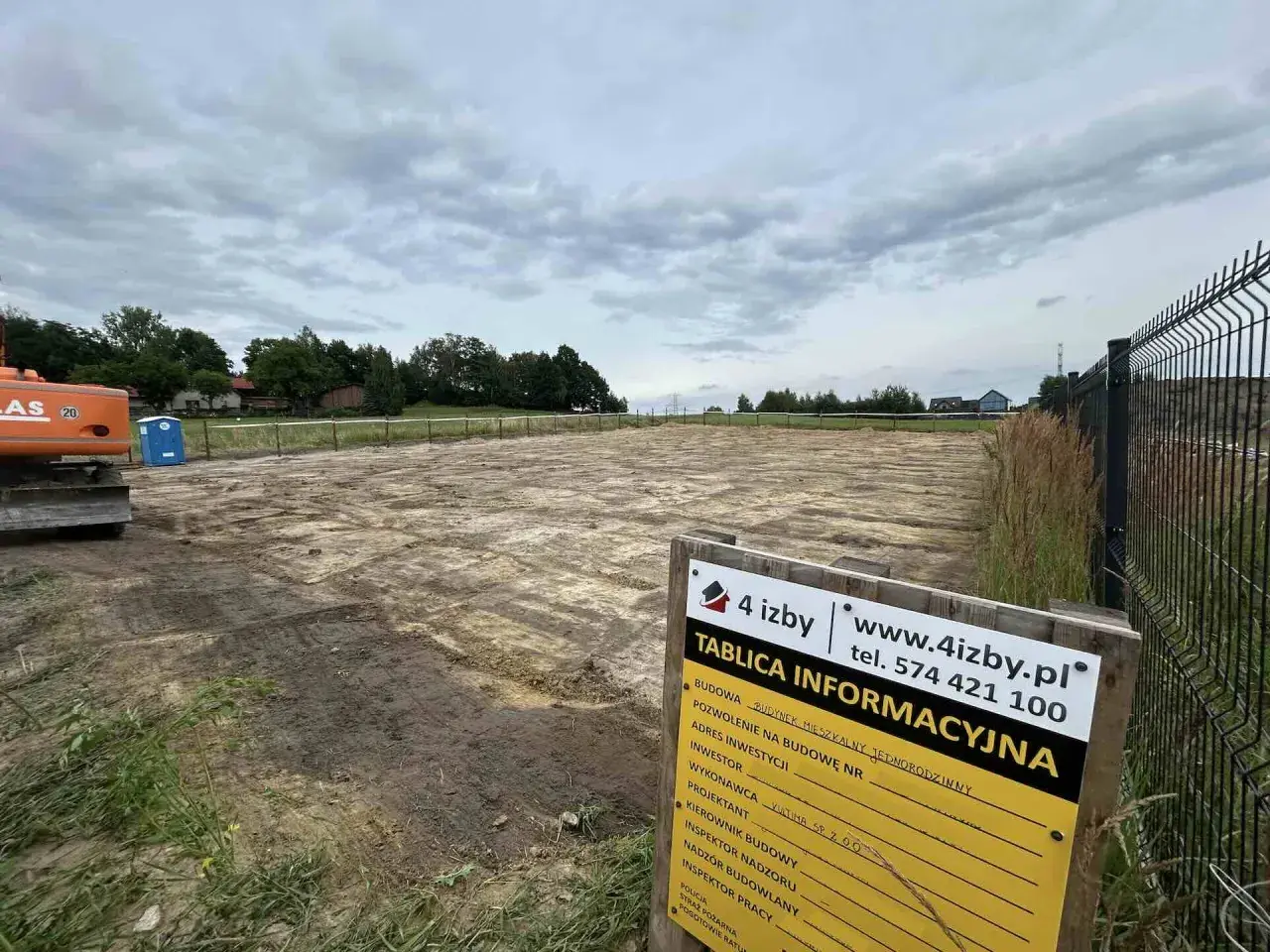

Tablica informacyjna budowy placu pod dom jednorodzinny. Widoczny koparka i niebieska toaleta.

Spis treści

Na budowie nie wystarczy ogrodzenie i porządek w papierach. Tablica informacyjna budowy ma pokazać, kto prowadzi roboty, na jakiej podstawie prawnej i kto odpowiada za nadzór, a przy większych inwestycjach obok niej pojawia się też ogłoszenie BHP. W tym artykule pokazuję, kiedy taki obowiązek powstaje, co dokładnie trzeba wpisać, jak tablica ma wyglądać i jakie błędy najczęściej wychodzą przy kontroli.

Najważniejsze zasady, które trzeba mieć na placu budowy od pierwszego dnia

  • Tablica musi pojawić się przed rozpoczęciem robót, a za jej ustawienie zwykle odpowiada kierownik budowy.
  • Na tablicy wpisuje się tylko dane wymagane przepisami: rodzaj robót, adres, podstawę prawną, organ, inwestora i kierownika.
  • Ma być prostokątna, żółta, z czarnymi napisami i znakami o wysokości co najmniej 6 cm.
  • Musi być widoczna od strony drogi publicznej lub dojazdu do niej.
  • Przy większych budowach obok tablicy dochodzi ogłoszenie BHP, ale to osobny obowiązek.
  • Tablica zostaje na terenie budowy do momentu wskazanego w przepisach, nie do końca „na oko”.

Kiedy obowiązek oznakowania placu budowy powstaje

Ja zaczynam od prostego pytania: czy ta inwestycja wymaga kierownika budowy. Jeśli tak, to oznakowanie trzeba przygotować przed rozpoczęciem robót, a nie dopiero wtedy, gdy na plac wjeżdża koparka. W Prawie budowlanym obowiązek wynika wprost z art. 45a, który wiąże go z zabezpieczeniem terenu i umieszczeniem tablicy w widocznym miejscu.

W praktyce oznacza to, że tablica jest elementem startowym inwestycji, a nie dodatkiem „na później”. Przy budowach, na których nie trzeba ustanawiać kierownika, obowiązek ten co do zasady nie powstaje, ale ustawodawca przewidział wyjątki i to właśnie dlatego przed startem warto sprawdzić podstawę robót, a nie opierać się na przyzwyczajeniu z poprzednich realizacji.

Warto też rozdzielić dwie rzeczy: sama tablica informacyjna dotyczy identyfikacji budowy, a ogłoszenie BHP pojawia się tylko przy większych inwestycjach. Jeśli więc ktoś mówi po prostu „tablica na budowie”, często ma na myśli dwa różne obowiązki naraz. Do tego wrócę za chwilę, bo to jedno z częstszych źródeł pomyłek.

Gdy już wiadomo, kiedy trzeba oznakować teren, następny krok jest prosty: trzeba poprawnie wypełnić samą tablicę.

Jakie dane muszą się na niej znaleźć

Tu nie ma miejsca na kreatywność. Rozporządzenie wskazuje zamknięty zestaw informacji, a ich celem jest szybka identyfikacja inwestycji i osób odpowiedzialnych za prowadzenie robót. Najwygodniej myśleć o tym jak o krótkiej karcie tożsamości budowy.

Wymagany element Co wpisuje się na tablicę Po co to jest
Rodzaj robót i adres Krótki opis inwestycji oraz dokładny adres prowadzenia robót Żeby od razu było wiadomo, czego dotyczy plac budowy
Podstawa prawna Data i numer decyzji o pozwoleniu na budowę albo dokonanego zgłoszenia To pokazuje, na jakiej podstawie można prowadzić prace
Organ administracyjny Nazwa organu, który wydał decyzję albo rozpatrywał zgłoszenie Ułatwia kontrolę i identyfikację sprawy
Nadzór budowlany Nazwa i numer telefonu właściwego organu nadzoru budowlanego Żeby w razie potrzeby dało się szybko skontaktować z nadzorem
Inwestor Imię i nazwisko albo nazwa oraz numer telefonu inwestora To podstawowy punkt kontaktu dla osób i organów z zewnątrz
Kierownik budowy Imię i nazwisko oraz numer telefonu kierownika budowy To osoba bezpośrednio odpowiedzialna za prowadzenie robót

Jeżeli inwestycja jest realizowana na zgłoszenie, a nie na pozwolenie, zmienia się tylko podstawa wpisu. Reszta danych pozostaje taka sama. Ja zwracam na to uwagę szczególnie wtedy, gdy inwestor ma kilka dokumentów z urzędu i łatwo pomylić numer decyzji z numerem zgłoszenia.

Sama treść to jednak dopiero połowa sprawy, bo tablica musi jeszcze być czytelna z zewnątrz i ustawiona tam, gdzie faktycznie spełnia swoją funkcję.

Jak powinna wyglądać i gdzie ją umieścić

Przepisy są tu dość konkretne. Tablica ma być prostokątna, wykonana na sztywnej żółtej płycie, a napisy muszą być czarne, trwałe i czytelne. Wysokość liter i cyfr nie może być mniejsza niż 6 cm, więc zbyt mały format szybko przestaje mieć sens, nawet jeśli formalnie „coś na niej jest”.

Nie ma w przepisach jednego narzuconego wymiaru w centymetrach, ale z praktycznego punktu widzenia wybieram taki rozmiar, który nie wymusza ścisku. Jeśli dane trzeba upychać na siłę, tablica traci swoją podstawową funkcję: ma być czytelna z drogi publicznej albo z dojazdu do niej, na wysokości umożliwiającej odczytanie.

To samo dotyczy trwałości. Papierowa kartka, wydruk w folii bez sztywnego podkładu czy prowizoryczne mocowanie zwykle nie wytrzymują warunków pogodowych, a po kilku tygodniach robią się po prostu nieczytelne. W praktyce lepiej od razu przygotować rozwiązanie odporne na deszcz, wiatr i słońce niż później poprawiać je po kontroli albo po pierwszej awarii mocowania.

Tablica powinna pozostać na miejscu do momentu wskazanego w przepisach: do uzyskania decyzji o pozwoleniu na użytkowanie, do braku sprzeciwu wobec zawiadomienia o zakończeniu budowy albo do zakończenia robót, jeśli inwestycja nie wymaga tych procedur. Następna różnica, która często umyka, dotyczy ogłoszenia BHP, bo to już osobny obowiązek.

Czym tablica różni się od ogłoszenia BHP

Najwięcej nieporozumień widzę wtedy, gdy ktoś myśli, że jedno zastępuje drugie. To nie działa w ten sposób. Tablica identyfikuje budowę, a ogłoszenie BHP informuje o bezpieczeństwie pracy i ochronie zdrowia. Na większych inwestycjach obok siebie wiszą więc dwa różne elementy.

Element Kiedy jest wymagany Co zawiera Gdzie się znajduje
Tablica informacyjna Co do zasady przy budowie prowadzonej z kierownikiem budowy Dane inwestycji, organu, inwestora i kierownika budowy W miejscu widocznym od strony drogi publicznej lub dojazdu
Ogłoszenie BHP Gdy roboty trwają dłużej niż 30 dni roboczych i jednocześnie zatrudnia się co najmniej 20 pracowników albo zakres robót przekracza 500 osobodni Terminy rozpoczęcia i zakończenia, maksymalną liczbę pracowników oraz informacje o planie BIOZ Obok tablicy, w miejscu widocznym i na odpowiedniej wysokości

Warto pamiętać, że 500 osobodni to po prostu łączny nakład pracy liczony w dniach roboczych jednej osoby. To pojęcie bywa mylone z liczbą pracowników, a to nie to samo. Dlatego przy większych robotach ja sprawdzam oba warunki osobno, zamiast opierać się na intuicji.

Jeśli tablica identyfikuje inwestycję, a ogłoszenie BHP opisuje jej zaplecze bezpieczeństwa, to odpowiedzialność za ich poprawność też trzeba traktować bardzo serio. I właśnie tutaj najczęściej pojawiają się błędy, które widać od razu.

Kto odpowiada za montaż i jakie błędy najczęściej wychodzą przy kontroli

Za ustawienie tablicy przed rozpoczęciem budowy odpowiada zazwyczaj kierownik budowy. Jeżeli inwestycja nie wymaga jego ustanowienia, obowiązki przechodzą na inwestora w zakresie przewidzianym przepisami. Ja traktuję to jako jedną z tych rzeczy, które trzeba zamknąć jeszcze przed pierwszym dniem robót, bo później łatwo o chaos.

  • Brak tablicy w dniu rozpoczęcia robót.
  • Nieczytelne napisy, zbyt małe litery albo wyblakły nadruk.
  • Wpisanie starego numeru decyzji, błędnego zgłoszenia albo nieaktualnego numeru telefonu.
  • Umieszczenie tablicy zbyt nisko, za ogrodzeniem albo w miejscu niewidocznym z drogi.
  • Użycie materiału, który nie znosi deszczu i promieniowania UV.
  • Brak aktualizacji po zmianie kierownika budowy lub innych danych kontaktowych.
  • Brak ogłoszenia BHP na budowie, na której spełniono warunki jego obowiązkowego umieszczenia.

Najbardziej zdradliwy błąd jest zwykle prosty: tablica jest, ale nikt nie da się jej przeczytać z ulicy. Formalnie „coś wiszącego” nie wystarczy. Ja zawsze sprawdzam to z dystansu kilku metrów i z perspektywy dojazdu, bo właśnie tak patrzy na to kontrola i osoby postronne.

Gdy te kwestie są uporządkowane, zostaje już tylko sensowna lista kontrolna przed wejściem ekipy na teren budowy.

Co sprawdziłbym przed wejściem ekipy na teren budowy

Gdybym miał zamknąć temat w pięciu szybkich punktach, sprawdziłbym najpierw podstawę robót, potem odpowiedzialność za tablicę, a dopiero później jej treść i miejsce montażu. To oszczędza najwięcej nerwów, bo usuwa błędy jeszcze zanim pojawią się na placu budowy.

  • Czy inwestycja faktycznie wymaga kierownika budowy.
  • Czy na tablicy wpisano właściwy numer decyzji albo zgłoszenia.
  • Czy dane inwestora, kierownika i nadzoru budowlanego są aktualne.
  • Czy tablica jest widoczna z drogi publicznej lub dojazdu do niej.
  • Czy przy większej budowie obok wisi także ogłoszenie BHP.

Dobrze przygotowana tablica nie jest ozdobą, tylko elementem porządku i zgodności z prawem. Jeśli jest czytelna, aktualna i ustawiona we właściwym miejscu, temat zwykle zamyka się bez zbędnych poprawek, a plac budowy od początku wygląda profesjonalnie.

FAQ - Najczęstsze pytania

Za ustawienie tablicy informacyjnej przed rozpoczęciem robót zazwyczaj odpowiada kierownik budowy. W sytuacjach, gdy prawo nie wymaga ustanowienia kierownika, obowiązek ten spoczywa na inwestorze.

Tablica musi być prostokątna, wykonana na sztywnej żółtej płycie. Napisy powinny być czarne i czytelne, a wysokość liter i cyfr nie może być mniejsza niż 6 cm, aby dane były widoczne z drogi publicznej.

Nie, to dwa osobne obowiązki. Tablica identyfikuje budowę i osoby odpowiedzialne, natomiast ogłoszenie BHP informuje o bezpieczeństwie. Jest ono wymagane tylko przy większych inwestycjach o określonym nakładzie pracy.

Tablicę należy umieścić w miejscu widocznym od strony drogi publicznej lub dojazdu do takiej drogi. Musi znajdować się na wysokości umożliwiającej swobodne odczytanie zamieszczonych na niej informacji.

Oceń artykuł

Ocena: 0.00 Liczba głosów: 0

Tagi

tablica informacyjna budowy
co musi zawierać tablica informacyjna budowy
jak wypełnić tablicę informacyjną budowy
Autor Cyprian Czarnecki
Cyprian Czarnecki
Jestem Cyprian Czarnecki, doświadczonym twórcą treści oraz analitykiem branżowym, który od ponad dziesięciu lat zajmuje się tematyką budownictwa i wnętrz. Moja pasja do tych dziedzin sprawia, że z przyjemnością dzielę się wiedzą na temat najnowszych trendów, technologii oraz innowacji, które kształtują nasze otoczenie. Specjalizuję się w analizie rynkowej oraz ocenie jakości materiałów budowlanych, co pozwala mi dostarczać rzetelne informacje o produktach i rozwiązaniach dostępnych na rynku. Moim celem jest uproszczenie złożonych danych i przedstawienie ich w przystępny sposób, aby każdy mógł z łatwością zrozumieć kluczowe zagadnienia. Dążę do tego, aby moje artykuły były nie tylko informacyjne, ale także obiektywne i aktualne. Wierzę, że dostarczanie dokładnych i sprawdzonych informacji jest fundamentem budowania zaufania wśród czytelników.
