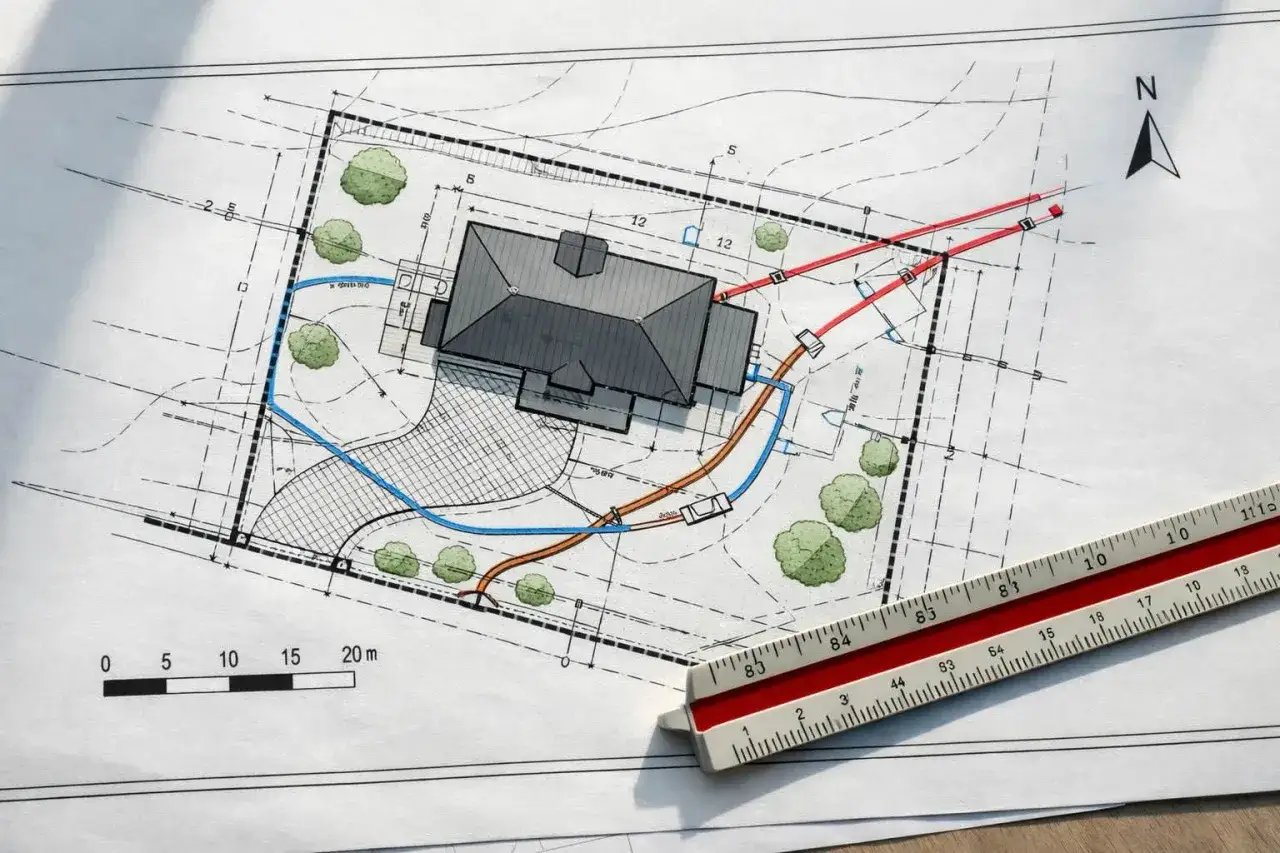

To dokument, który ustawia inwestycję na działce jeszcze zanim wejdzie koparka: pokazuje granice terenu, usytuowanie budynków, dojazd, uzbrojenie i wszystkie elementy, od których zależy zgodność z przepisami. W praktyce projekt zagospodarowania terenu decyduje o tym, czy inwestycja „siądzie” na działce bez konfliktu z planem miejscowym, warunkami zabudowy i wymaganiami technicznymi. Poniżej rozkładam na części to, co naprawdę trzeba w nim sprawdzić, kto go przygotowuje, kiedy jest obowiązkowy i gdzie najczęściej pojawiają się błędy.
Najkrócej: ten dokument porządkuje działkę, zanim ruszą roboty
- To część projektu budowlanego, która opisuje, jak budynek i infrastruktura mają być ustawione na działce.
- Podstawą jest aktualna mapa do celów projektowych, a nie stara mapa ewidencyjna czy szkic koncepcyjny.
- Organ sprawdza zgodność z planem miejscowym, decyzją WZ, przepisami technicznymi i kompletnością dokumentów.
- W formie papierowej zatwierdza się zwykle trzy egzemplarze, a w elektronicznej projekt trafia do urzędu jako plik cyfrowy.
- Przy inwestycji etapowej dokument musi pokazać kolejność realizacji i sposób użytkowania poszczególnych części terenu.
- Najczęstsze problemy to nieaktualna mapa, brak spójności z projektem architektoniczno-budowlanym i niedoszacowanie odległości od granic.
Co ten dokument mówi o działce i dlaczego urzędowi zależy na detalach
Patrzę na ten dokument jako na plan działania dla całej inwestycji. Nie opisuje tylko tego, gdzie stanie budynek, ale też jak działka będzie funkcjonować po realizacji: skąd będzie wjazd, gdzie przebiegnie komunikacja, jak rozwiązać odwodnienie i czy układ obiektów nie koliduje z przepisami. Jak wyjaśnia GUNB, to jedna z części projektu budowlanego, którą urząd sprawdza przed pozwoleniem, więc jej rola jest praktyczna, a nie dekoracyjna.
W dobrze przygotowanym opracowaniu da się od razu odczytać, co istnieje dziś, co ma powstać i jakie ograniczenia trzeba uwzględnić. Dla inwestora to cenne, bo zanim ruszą kolejne branże, widać, czy projekt naprawdę „mieści się” na działce. Żeby to ocenić, trzeba najpierw wiedzieć, kiedy ten dokument jest wymagany, a kiedy prawo dopuszcza prostszy wariant.
Właśnie od tego formalnego progu zwykle zaczyna się cała logika dalszego procesu.
Kiedy jest wymagany, a kiedy przepisy pozwalają ograniczyć zakres
Co do zasady projekt zagospodarowania działki lub terenu idzie z projektem architektoniczno-budowlanym do pozwolenia na budowę. W wybranych robotach budowlanych trzeba go dołączyć także przy zgłoszeniu, więc nie warto zakładać z góry, że zgłoszenie oznacza brak projektu. W praktyce o wszystkim decydują rodzaj robót, katalog zwolnień i to, czy inwestycja wymaga decyzji WZ albo jest zgodna z planem miejscowym.| Sytuacja | Co to znaczy w praktyce |
|---|---|
| Pozwolenie na budowę | Ten element jest standardową częścią dokumentacji zatwierdzanej przez organ. |
| Zgłoszenie robót | W części przypadków dokument też trzeba dołączyć, więc zakres formalny bywa zbliżony do pozwolenia. |
| Przebudowa lub montaż bez konieczności ustalania warunków zabudowy | Przepis o tej części projektu nie ma zastosowania w pełnym zakresie, co bywa realnym uproszczeniem. |
| Inwestycja etapowa | Dokument powinien pokazać kolejność realizacji etapów i podział terenu tak, by każdy etap dało się użytkować zgodnie z przeznaczeniem. |
| Odrębna decyzja o zatwierdzeniu | Można ją uzyskać przed pozwoleniem na budowę, ale działa maksymalnie przez rok. |
Ja zawsze zwracam uwagę na ten ostatni wariant, bo bywa wygodny przy większych inwestycjach: pozwala wcześniej zamknąć kluczowe uzgodnienia, zanim projekt techniczny wejdzie do gry. Z tego miejsca naturalnie przechodzimy do tego, co dokument musi pokazać na mapie i w opisie.

Co musi się znaleźć w części opisowej i rysunkowej
W tej części najważniejsze jest to, żeby urzędnik i projektant czytali ten sam obraz działki. Rysunek nie może być tylko ładnym schematem; ma pokazać rzeczywiste odległości, układ terenu, dostęp i uzbrojenie w skali pozwalającej sprawdzić zgodność z przepisami. Na aktualnej mapie do celów projektowych powinno być widać nie tylko budynek, ale też jego otoczenie, bo właśnie otoczenie najczęściej przesądza o tym, czy dokument przejdzie bez poprawek.
| Element | Co powinno się w nim znaleźć | Po co to jest |
|---|---|---|
| Granice i usytuowanie | Granice działki, orientacja stron świata, obrysy obiektów, odległości od granic i między obiektami, wejścia, wjazdy, rzędne terenu. | To podstawowy test zgodności z przepisami i z decyzją WZ albo planem miejscowym. |
| Komunikacja | Układ dróg wewnętrznych, dojść, parkingów, placów, chodników, a przy potrzebie także drogi pożarowe. | Bez tego trudno wykazać, że działka da się użytkować w praktyce, a nie tylko na papierze. |
| Ścieki i odwodnienie | Sposób odprowadzania lub oczyszczania ścieków, a także rozwiązania dla wód opadowych. | Tu często wychodzą błędy techniczne, które później są kosztowne do poprawienia. |
| Uzbrojenie terenu | Przebieg sieci i urządzeń, przyłącza, punkty pomiarowe, złącza, parametry techniczne mediów. | To pokazuje, czy obiekt da się realnie podłączyć i obsłużyć. |
| Zieleń i ukształtowanie terenu | Istniejącą i projektowaną zieleń, likwidację części nasadzeń, zmiany poziomów terenu, przekroje, jeśli są potrzebne. | Ma znaczenie nie tylko estetyczne, ale też funkcjonalne i odwodnieniowe. |
| Ograniczenia i obszar oddziaływania | Zakazy i nakazy wynikające z przepisów, ochrona konserwatorska, teren górniczy, zagrożenia środowiskowe i obszar oddziaływania obiektu. | To właśnie tu widać, czy inwestycja nie wchodzi w konflikt z otoczeniem lub innymi regulacjami. |
Kto powinien go przygotować i jakie dane musi dostać
Ten dokument powinien przygotować projektant z odpowiednimi uprawnieniami, a nie osoba, która po prostu „umie narysować działkę”. W praktyce ważne są nie tylko uprawnienia, ale też spójność z resztą projektu, bo część danych przechodzi potem do projektu architektoniczno-budowlanego i technicznego. Wersja papierowa wymaga podpisów na stronie tytułowej, a elektroniczna kwalifikowanego podpisu, podpisu zaufanego albo osobistego. Papier i elektronika rządzą się tu innym trybem: przy wersji papierowej zatwierdzane są trzy egzemplarze, a przy elektronicznej dokument wraca do inwestora po zatwierdzeniu cyfrowym.- mapa do celów projektowych z aktualnymi granicami i klauzulą,
- warunki zabudowy albo wypis i wyrys z planu miejscowego,
- dane o przyłączach, zjazdach, odwodnieniu i dostępie do drogi publicznej,
- informacje o terenach chronionych, zabytkach, górnictwie i ograniczeniach lokalnych,
- założenia inwestora dotyczące etapowania, parkingów, zieleni i funkcji obiektu.
Jeśli ten zestaw danych jest niepełny, projektant zaczyna zgadywać, a to w budownictwie szybko kończy się poprawkami. Gdy dokumenty źródłowe są zamknięte, łatwiej przejść do typowych błędów, które widzę najczęściej.
Najczęstsze błędy, które opóźniają zatwierdzenie
Najczęściej nie wywraca sprawy jeden wielki błąd, tylko kilka drobnych niespójności. Organ sprawdza kompletność i zgodność dokumentacji z przepisami, więc nawet mały rozdźwięk między rysunkiem, opisem i warunkami działki potrafi zatrzymać decyzję. Ja szczególnie nie ufam dokumentom, w których zmysł projektowy wygrywa z geometrią: ładna grafika nie zastąpi poprawnych wymiarów i zgodności z mapą.
- użycie nieaktualnej mapy albo mapy bez właściwej klauzuli,
- rozbieżności między opisem a rysunkiem, zwłaszcza w odległościach i rzędnych,
- pominiecie ograniczeń z planu miejscowego, decyzji WZ, ochrony konserwatorskiej albo terenu górniczego,
- zbyt ogólny opis odwodnienia, ścieków lub uzbrojenia terenu,
- niewskazanie obszaru oddziaływania obiektu albo opisanie go zbyt mechanicznie,
- brak logicznego powiązania z projektem architektoniczno-budowlanym.
Po tej liście najważniejsze jest już tylko jedno pytanie: jak sprawdzić całość przed wysłaniem do urzędu.
Jak sprawdzam komplet przed złożeniem do urzędu
Najlepiej działa krótka, powtarzalna procedura kontroli. Zamiast czytać projekt od początku do końca „na oko”, przechodzę przez te same punkty w tej samej kolejności.
- Porównuję rysunek z MPZP albo decyzją WZ i sprawdzam, czy nie ma konfliktu w lokalizacji, funkcji, gabarytach i komunikacji.
- Weryfikuję odległości od granic, rzędne terenu, wjazdy i wyjścia, bo właśnie tam najłatwiej o błąd trudny do obrony.
- Sprawdzam, czy uzbrojenie terenu, odwodnienie i rozwiązania przeciwpożarowe są pokazane w sposób, który da się odczytać bez domysłów.
- Patrzę, czy dokumenty podpisali właściwi projektanci i czy wersja elektroniczna ma poprawne podpisy.
- Na końcu porównuję ten projekt z częścią architektoniczno-budowlaną, żeby uniknąć sytuacji, w której każda część mówi coś innego.
Jeżeli na którymś etapie muszę dopowiadać sens projektu własną interpretacją, to dla mnie sygnał, że dokument nie jest jeszcze gotowy. I właśnie dlatego na końcu zostaje jeszcze jedna rzecz, która w 2026 potrafi oszczędzić sporo czasu.
Co warto dopiąć jeszcze przed wysłaniem dokumentacji
Jak podaje Ministerstwo Rozwoju i Technologii, w 2026 opublikowano nowelizację rozporządzenia, która doprecyzowuje m.in. dokładność zapisu miar na rysunku i sposób opisu dostępności obiektów. Dla inwestora ważniejsza od samej nowinki jest jednak zasada: przy nowej dokumentacji zawsze sprawdzaj, która wersja przepisu obowiązuje w dniu składania, bo różnica kilku miesięcy potrafi zmienić wymagania formalne.
- Trzymaj jedną wersję źródłową mapy i nie rozjeżdżaj jej z późniejszymi poprawkami.
- Nie zostawiaj uzgodnień ppoż., dostępu do drogi i odwodnienia na sam koniec.
- Przy wersji elektronicznej sprawdź podpisy i spójność plików zanim wyślesz komplet.
Jeśli potraktujesz dokumentację działki jak narzędzie do sprawdzenia inwestycji, a nie formalny dodatek do wniosku, szybciej wyłapiesz rzeczy, które później najdrożej się poprawia. To właśnie tutaj najczęściej wygrywa nie większy projekt, tylko dokładniejszy i bardziej konsekwentny.
